Giải bài toán thiếu than cho nhà máy nhiệt điện do mưa lũ

22:53 | 31/07/2015

945 lượt xem
Theo dõi PetroTimes trên
|
Tập đoàn Điện lực Việt Nam (EVN) và Tập đoàn Công nghiệp Than – Khoáng sản Việt Nam (TKV) vừa có buổi làm việc để bàn biện pháp phối hợp giải quyết vấn đề thiếu hụt than cấp cho các nhà máy nhiệt điện do mưa bão ở Quảng Ninh.
Giải bài toán thiếu than cho nhà máy nhiệt điện do mưa lũ

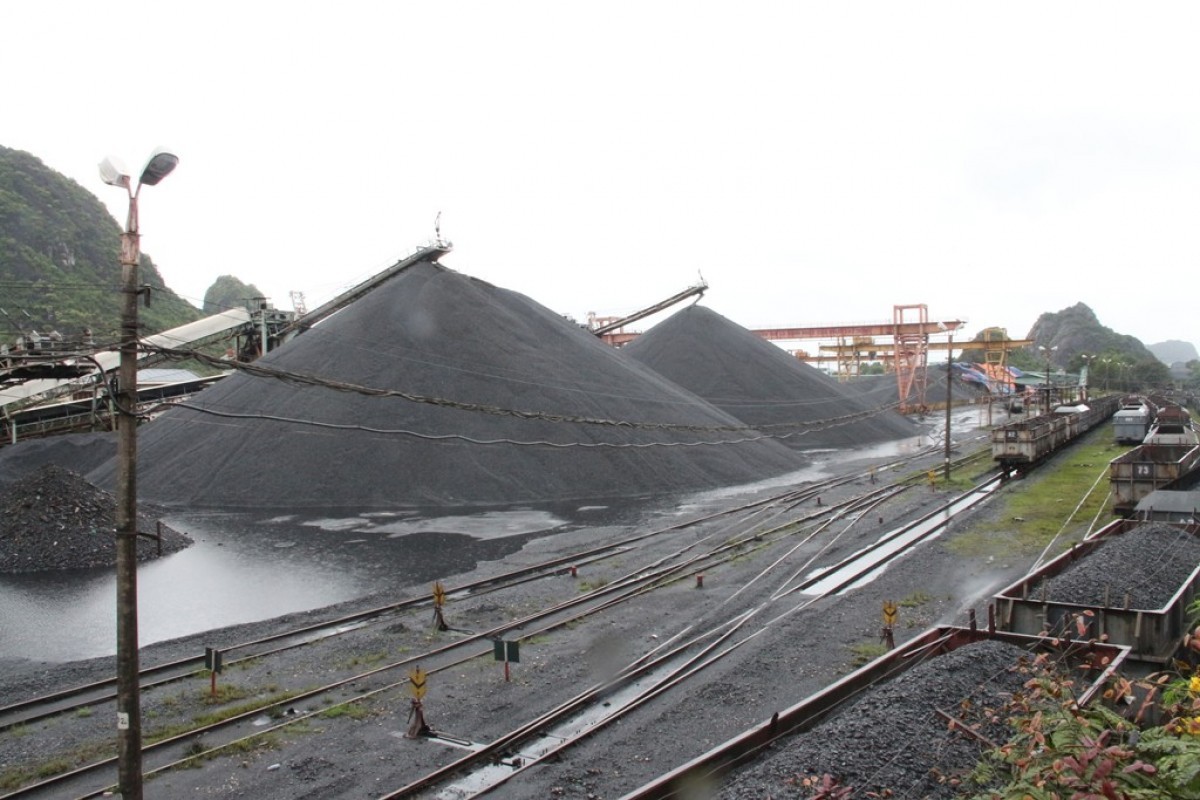

Tuyển than Hòn Gai hiện đang tạm dừng sản xuất do mưa lũ
TKV thiệt hại hơn 1.000 tỷ đồng do mưa lũ TKV thiệt hại hơn 1.000 tỷ đồng do mưa lũ
Mưa lớn tại Quảng Ninh: Ngành điện miền Bắc thiệt hại hàng tỉ đồng Mưa lớn tại Quảng Ninh: Ngành điện miền Bắc thiệt hại hàng tỉ đồng
BIDV hỗ trợ 500 triệu đồng cho tỉnh Quảng Ninh BIDV hỗ trợ 500 triệu đồng cho tỉnh Quảng Ninh

Thông tin từ EVN cho hay, từ ngày 25/7/2015 đến ngày 30/7/2015, trên địa bàn toàn tỉnh Quảng Ninh có mưa lớn kéo dài gây ngập lụt nghiêm trọng tại: Thành phố Hạ Long, Cẩm Phả, Móng Cái; các huyện Vân Đồn, Hoành Bồ, Tiên Yên, Đầm Hà, Hải Hà. Đây là đợt mưa lớn nhất trong lịch sử 40 năm ở tỉnh Quảng Ninh, gây sạt lở nhiều tuyến đường giao thông, gây lũ cục bộ làm chia cắt một số khu vực, đặc biệt là các mỏ than và đường vận chuyển than.

Theo công văn số 3542/TKV-KDT ngày 28/7/2015 của Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam (TKV) gửi Tập đoàn Điện lực Việt Nam (EVN), hiện tại, các tuyến đường nội bộ từ các kho mỏ đến cảng bị ngập úng và sạt lở không thể vận chuyển được than. Việc rót than tại các cảng và rót hàng chuyển tải tại khu vực Hòn Gai - Cẩm Phả để cấp than cho khách hàng cũng phải ngừng do mưa kéo dài liên tục, ảnh hưởng lớn nhất tới việc cấp than cho Nhà máy Nhiệt điện Duyên Hải 1 và Vĩnh Tân 2.

Để chia sẻ và giải quyết những khó khăn trong việc cung cấp than do điều kiện bất khả kháng về thời tiết, lãnh đạo TKV và EVN đã có cuộc họp khẩn bàn biện pháp phối hợp giải quyết. Theo đó, trong những ngày tới, TKV sẽ tập trung khôi phục hệ thống đường giao thông trong khu vực Hòn Gai - Cẩm Phả để tiếp tục vận chuyển cấp than từ các mỏ ở khu vực này ra cảng, tập trung ưu tiên cấp than cho Nhà máy Nhiệt điện Duyên Hải 1 với lượng than cấp đảm bảo bốc dỡ tối thiểu 5.000 tấn/ngày. Ưu tiên tiếp theo là cấp than cho Nhà máy Nhiệt điện Vĩnh Tân 2 với lượng than cấp đảm bảo bốc dỡ tối thiểu 6.000 tấn/ngày.

Cũng theo EVN, lượng than đang được trữ tại các kho của các nhà máy nhiệt điện của EVN như sau:

Nhà máy

nhiệt điện

Lượng than hiện có trong kho và tại cảng nhà máy (tấn)

Lượng than tiêu thụ 1 tổ đầy tải 1 ngày (tấn)

Khả năng phát điện với lượng than hiện có trong kho nhà máy (ngày)

Uông Bí

58.200

3.100

1 tổ máy 330 MW trong 20 ngày

Quảng Ninh

65.500

3.100

Tổ máy 1 và 2 trong 7 ngày

Nghi Sơn

112.000

3.000

2 tổ máy trong 15 ngày

Hải Phòng

152.000

3.000

3 tổ máy trong 15 ngày

Phả Lại 1

92.000

1.500

8 lò/4 máy trong 15 ngày

Phả Lại 2

122.000

3.100

2 tổ máy trong 15 ngày

Ninh Bình

22.000

380

3 lò trong 16 ngày

Mông Dương 1

22.600

700

Đang chạy thử

Duyên Hải 1

97.000

5.000

2 tổ máy trong 10 ngày

Vĩnh Tân 2

25.000

(55.000 kể cả lót kho)

6.000

1 tổ máy trong 4,5 ngày

Và để đảm bảo cung cấp đủ điện cho hệ thống điện quốc gia, EVN chỉ đạo Trung tâm Điều độ hệ thống điện Quốc gia thực hiện các phương án huy động thấp các nhà máy nhiệt điện than, đồng thời với đảm bảo cung cấp điện và chỉ đạo các Tổng Công ty phát điện tìm kiếm các nguồn cấp than để duy trì phát điện.

Theo tính toán của Tập đoàn Điện lực Việt Nam, việc cung cấp điện cho khách hàng, nhất là khu vực phía Nam vẫn sẽ được đảm bảo. Tuy nhiên, Tập đoàn Điện lực Việt Nam rất mong nhận được sự chia sẻ của quý khách hàng sử dụng điện, chính quyền và nhân dân các địa phương và kính đề nghị quý khách hàng thực hiện các giải pháp sử dụng điện tiết kiệm, hợp lý, tránh lãng phí, góp phần giảm sức ép trong vận hành hệ thống điện.

Thanh Ngọc (Năng lượng Mới)
