TKV đẩy nhanh tiến độ Dự án Thủy điện Đồng Nai 5

10:25 | 13/02/2014

1,673 lượt xem
Theo dõi PetroTimes trên
|
Theo tin từ Tổng Công ty Điện lực - Tập đoàn Công nghiệp Than - Khoáng sản (TKV), hiện nay Tổng Công ty đang cùng với nhà thầu thực hiện nhiều hạng mục nhằm đẩy nhanh tiến độ thi công Dự án Thủy điện Đồng Nai 5.

Hiện tại, nhà thầu đã thi công xong hệ thống đường giao thông, hệ thống điện thi công, các trạm nghiền đá và trạm trộn bê tông… Đến nay, khối lượng bê tông dầm lăn RCC đã thi công đạt trên 130 ngàn mét khối/423 ngàn mét khối, đạt 31% kế hoạch. Nhà thầu đã hoàn thiện mặt cắt tối thiểu chống lũ.

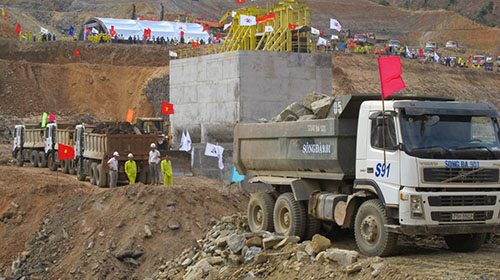

Công trường Thủy điện Đồng Nai 5

Các hạng mục khác và gói thầu cơ điện, gói thầu cơ khí thuỷ công cũng đang được nhà thầu triển khai theo đúng quy định của hợp đồng. Với tiến độ của các hạng mục thi công trên, lãnh đạo Tổng Công ty cho biết, Tổng Công ty Điện lực - TKV sẽ phấn đấu đưa tổ máy vận hành vào cuối năm 2015 theo đúng tiến độ trong quy hoạch điện VII đã được các cấp phê duyệt.

Dự án Thủy điện Đồng Nai 5 do Tổng Công ty Điện lực - TKV làm chủ đầu tư. Dự án có công suất thiết kế 150MW, khi hoàn thành, mỗi năm sản lượng điện của nhà máy thủy điện này sẽ đạt khoảng 616 triệu kWh, cung cấp cho hệ thống điện quốc gia và cho ngành công nghiệp khai thác, sản xuất bauxite - nhôm tại địa bàn hai tỉnh Đăk Nông, Lâm Đồng.

Dự án được Chính phủ cho phép Tổng Công ty Sông Đà là Tổng thầu xây lắp công trình. Đơn vị lập TKKT- TDT Dự án Thủy điện Đồng Nai 5 là Công ty Cổ phần đầu tư Xây dựng Điện 2; đơn vị thẩm tra là Công ty cổ phần Tư vấn xây dựng Điện 1. Đây đều là những đơn vị tư vấn hàng đầu của TKV.

P.V
