Dự án nhập khẩu điện từ Lào sắp về đích
![]() |
Phấn đấu đưa dự án nhập khẩu điện từ Lào về đích vào cuối tháng 10/2024. |

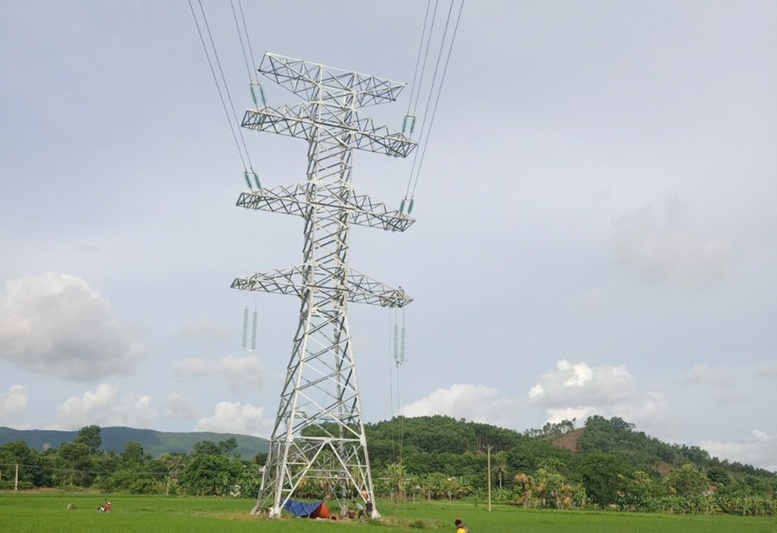

Ông Trần Kim Vũ, Phó Giám đốc Ban Quản lý dự án các công trình điện miền Bắc (NPMB) thuộc Tổng công ty Truyền tải điện quốc gia (EVNNPT) cho biết: Đường dây 220kV Nậm Sum - Nông Cống dài 129,95 km, 2 mạch, từ điểm đấu nối G1 (tại biên giới Việt Nam - Lào) đến TBA 220kV Nông Cống gồm 299 vị trí (VT) móng cột và 99 khoảng néo (KN).
Dự án đi qua địa bàn các huyện Quế Phong, Quỳ Châu (tỉnh Nghệ An) và các huyện Như Xuân, Như Thanh, Nông Cống (tỉnh Thanh Hóa).
Trong đó, đoạn tuyến qua địa bàn tỉnh Nghệ An có chiều dài 77,81 km, bao gồm 174 VT móng cột và 52 KN. Đoạn tuyến qua địa bàn tỉnh Thanh Hóa có chiều dài 52,14 km, bao gồm 125 VT móng cột và 47 KN.
Phần mở rộng trạm biến áp (TBA) 220kV Nông Cống, nằm trong phạm vi tường rào TBA 220kV Nông Cống hiện hữu, thuộc huyện Nông Cống tỉnh Thanh Hóa. Trong đó, lắp mới thiết bị cho 2 ngăn lộ tại trị trí dự phòng trong TBA 220kV Nông Cống.
Đây là dự án cấp bách, được đầu tư xây dựng nhằm mục đích nhập khẩu điện từ cụm nhà máy thủy điện Nậm Sum (Lào) về Việt Nam nhằm đáp ứng nhu cầu tăng trưởng phụ tải của hệ thống điện khu vực miền Bắc.
Đổng thời cụ thể hóa cam kết giữa Đảng và Chính phủ hai nước Việt Nam - Lào trong tăng cường hợp tác năng lượng.
Đến nay, toàn bộ mặt bằng móng đã được bàn giao. Phần hành lang tuyến đã vận động và bàn giao được 92/99 KN (trong đó tỉnh Nghệ An đã vận động bàn giao được 49/52 KN, tỉnh Thanh Hóa đã vận động bàn giao được 43/47 KN).
Về thi công xây dựng, toàn bộ dự án đã đúc xong móng 290/299 VT; đang đào đúc dở dang: 4/299 VT; chưa thi công: 5/299 VT; chưa mở đường lên móng 3 VT.
Về dựng cột đã hoàn thành 268/299 VT; đang dựng 1 VT, chưa lắp dựng 30/299 VT. Đã hoàn thành kéo dây trên 60 KN; đang kéo dây 2/99 KN. Phần ngăn lộ tại TBA 220kV Nông Cống đã hoàn thành đóng điện xung kích thiết bị.
Báo cáo của chủ đầu tư cho thấy, sở dĩ dự án đường dây 220kV Nậm Sum - Nông Cống vẫn chưa hoàn thành do gặp phải 4 khó khăn vướng mắc bao gồm vướng mắc về đường tạm thi công, về giải phóng mặt bằng, điều kiện thời tiết mưa bão và nhân lực của nhà thầu.
Cùng với đó, thời gian qua, mọi nguồn nhân lực tập trung cho đường dây 500kV mạch 3 nên dự án cũng ảnh hưởng đến tiến độ.
"Mặc dù còn nhiều khó khăn, song thực hiện chỉ đạo của Tập đoàn Điện lực Việt Nam và Tổng Công ty Truyền tải điện quốc gia, chúng tôi đang bám sát công trường, thường xuyên chỉ đạo, đôn đốc, giám sát, trao đổi với các nhà thầu tập trung nguồn lực đẩy nhanh tiến độ thi công; tăng cường phối hợp với các địa phương để giải quyết những vướng mắc còn lại, phấn đấu đưa dự án về đích vào cuối tháng 10/2024", đại diện NPMB cho biết.
P.V
-
EVNNPT: Giải pháp phát triển nhanh, bền vững và đột phá trong kỷ nguyên số
-
Đại hội Thi đua Yêu nước EVN lần thứ V: Nơi bản lĩnh người thợ điện tỏa sáng
-
EVN cảnh báo tình trạng lợi dụng thông tin sáp nhập để lừa đảo
-
Đóng điện công trình Trạm biến áp 220kV Bá Thiện: Tăng cường đảm bảo điện cho tỉnh Vĩnh Phúc
-
EVN ký kết hiệp định vay vốn 65 triệu EUR cho dự án Nhà máy thủy điện Trị An mở rộng
-
Giá bán lẻ xăng dầu đồng loạt giảm từ 0h ngày 1/7
-
Tin Thị trường: Giá dầu thế giới giảm khi triển vọng nguồn cung tăng
-
OPEC+ sẽ linh hoạt quyết định sản lượng dầu trong tháng 8
-
Phân tích diễn biến giá dầu tuần qua: Thị trường chờ tín hiệu bứt phá
-
Ấn Độ xây dựng 6 kho dự trữ dầu chiến lược mới để đảm bảo an ninh năng lượng
