Chấp thuận chủ trương đầu tư Dự án đường dây 500kV Krông Buk - Tây Ninh 1
Dự án có quy mô chính: Xây dựng mới đường dây 500kV 2 mạch từ TBA 500kV Krông Buk (dự kiến xây dựng mới tại xã Ea Kiết, tỉnh Đắk Lắk) đến TBA 500kV Tây Ninh 1 (dự kiến xây dựng tại xã Hưng Thuận, tỉnh Tây Ninh) với chiều dài tuyến khoảng 330 km. Tuyến đường dây dự kiến xây dựng trên địa phận nhiều xã, phường thuộc tỉnh Đắk Lắk, Lâm Đồng, TP. Đồng Nai, TP. Hồ Chí Minh và tỉnh Tây Ninh.
Tại TBA 500kV Krông Buk: Xây dựng mới và lắp đặt thiết bị cho 02 ngăn xuất tuyến tại sân phân phối 500kV trên phần đất dự trù sẵn trong TBA 500kV Krông Buk.
![]() |

| Mặt bằng tuyến dự án đi qua tỉnh Lâm Đồng. |
Tại TBA 500kV Tây Ninh 1: Xây dựng mới và lắp đặt thiết bị cho 02 ngăn xuất tuyến tại sân phân phối 500kV trên phần đất dự trù sẵn trong TBA 500kV Tây Ninh 1.
Xây dựng trạm lặp quang: Nhà đầu tư sẽ xác định chi tiết số lượng, vị trívà diện tích trong giai đoạn lập dự án đầu tư xây dựng. Xây dựng nhà quản lý vận hành: Nhà đầu tư sẽ xác định sự cần thiết, chi tiết số lượng, vị trí và diện tích trong giai đoạn lập dự án đầu tư xây dựng.
Dự án sau khi hoàn thành giúp: Bảo đảm truyền tải hết công suất tại các nguồn điện khu vực miền Trung và Tây Nguyên (nhà máy thủy điện, nhà máy điện mặt trời, tua-bin khí, gió) lên hệ thống điện quốc gia; Tăng cường khả năng cung cấp điện cho khu vực miền Nam và miền Trung, Tây Nguyên nhằm đảm bảo an ninh năng lượng quốc gia; Nâng cao năng lực truyền tải và giảm tổn thất cho lưới điện khu vực.
Theo kế hoạch, dự án hoàn thành đóng điện đưa công trình vào vận hành năm 2030.
UBND tỉnh Lâm Đồng đề nghị UBND các tỉnh Đắk Lắk, Tây Ninh, TP Đồng Nai và TP Hồ Chí Minh phối hợp, chỉ đạo các sở, ngành, xã, phường có dự án đi qua rà soát, cập nhật, điều chỉnh quy hoạch sử dụng đất, quy hoạch đô thị và nông thôn và các quy hoạch khác có liên quan đối với phần dự án đi qua địa bàn quản lý theo quy định.
Các sở, ngành, địa phương có liên quan kiểm tra, xác định việc đáp ứng các điều kiện cho thuê đất, chuyển mục đích sử dụng đất, chuyển mục đích sử dụng rừng... theo quy định của pháp luật về đất đai và lâm nghiệp; yêu cầu nhà đầu tư thực hiện quy trình thủ tục đánh giá tác động môi trường của dự án theo pháp luật về bảo vệ môi trường và các nội dung khác có liên quan. Phối hợp với nhà đầu tư để hoàn thiện các thủ tục pháp lý có liên quan đến quy hoạch, đầu tư, xây dựng, đất đai, bảo vệ môi trường, khoáng sản, lao động, thuế, điện lực, hành lang an toàn đường bộ và quy định của pháp luật có liên quan.
![]() |

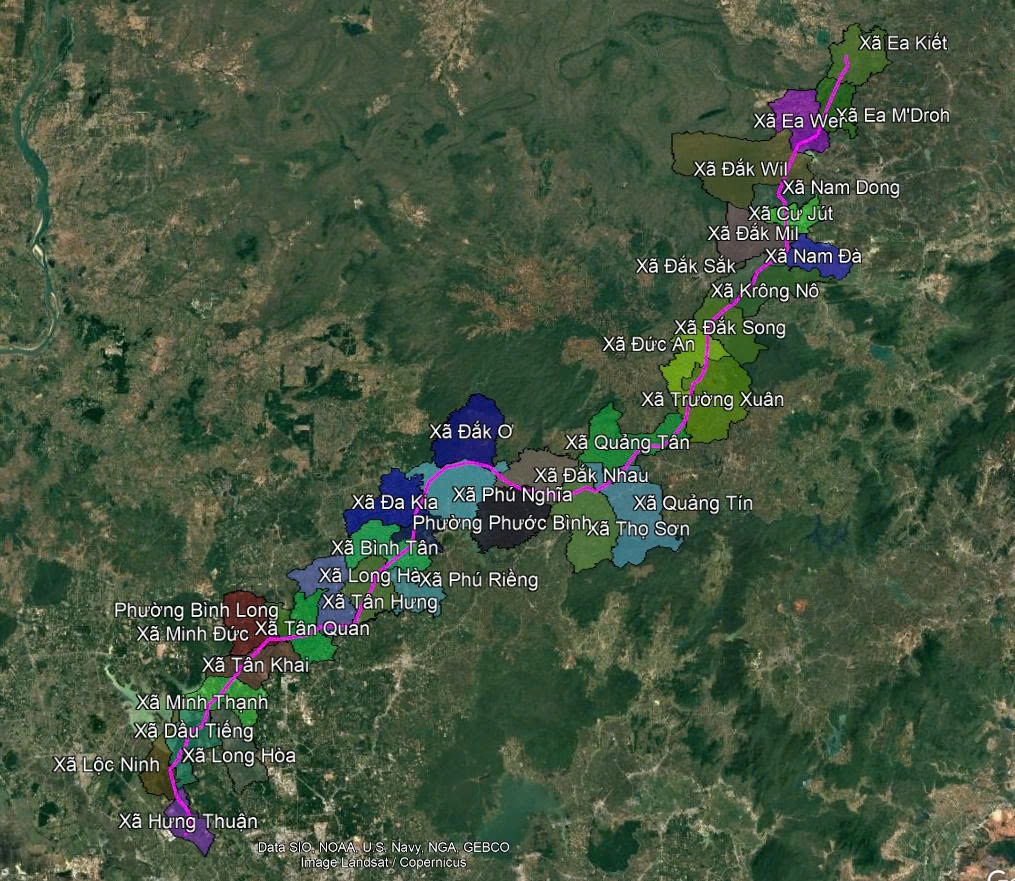

| Dự kiến hướng tuyến đường dây. |
UBND tỉnh Lâm Đồng giao EVNNPT tuân thủ các quy định của pháp luật về quy hoạch, đầu tư, xây dựng, đất đai, bảo vệ môi trường, khoáng sản, lao động, thuế, điện lực, hành lang an toàn đường bộ và quy định của pháp luật có liên quan.
Quá trình triển khai thực hiện dự án, phối hợp chặt chẽ với các sở, ngành có liên quan và chính quyền địa phương bảo đảm an ninh trật tự, quốc phòng và giải quyết triệt để các phát sinh của dự án tiềm ẩn nguy cơ mất an ninh, trật tự (nếu có) theo quy định.
Phối hợp với UBND các địa phương nơi có dự án đi qua và các đơn vị, tổ chức khác có liên quan thực hiện các thủ tục thu hồi đất, bồi thường, giải phóng mặt bằng theo quy định của pháp luật.
Các sở, ngành, địa phương liên quan của tỉnh Lâm Đồng chịu trách nhiệm hướng dẫn nhà đầu tư thực hiện các thủ tục tiếp theo theo quy định của pháp luật; theo dõi, kiểm tra, giám sát, đôn đốc nhà đầu tư thực hiện dự án theo đúng quy định; thực hiện quản lý nhà nước và giám sát, đánh giá đầu tư dự án theo quy định của pháp luật về đầu tư và pháp luật chuyên ngành. Đồng thời phối hợp chặt chẽ và hỗ trợ nhà đầu tư trong công tác bồi thường, giải phóng mặt bằng tại địa phương.
Lê Linh
-
Chấp thuận chủ trương đầu tư Dự án đường dây 500kV Krông Buk - Tây Ninh 1
-
Hiệp hội Mía đường kiến nghị giá điện sinh khối tối thiểu 8,47 US cent/kWh
-
Cần Thơ thông qua chính sách hỗ trợ đặc thù cho dự án điện gió trên đất liền
-
Bài 2: Áp lực kép - Bài toán sống còn của nhiệt điện
-
Bảo đảm an toàn hệ thống điện trước bão số 1 và mưa lũ sau bão
