Khánh thành Nhà máy Nhiệt điện Mạo Khê

14:05 | 12/04/2013

2,282 lượt xem
Theo dõi PetroTimes trên
|
(Petrotimes) – Sáng 12/4, tại huyện Đông Triều (Quảng Ninh), Tập đoàn CN Than – Khoáng sản Việt Nam (Vinacomin) đã tổ chức Lễ khánh thành Nhà máy Điện Mạo Khê có công suất 2x220 MW. Đây là dự án trọng điểm quốc gia nằm trong Quy hoạch Điện VII (2011-2020) của Chính phủ.

Đến dự buổi lễ có đồng chí Phạm Thế Duyệt, nguyên UV thường vụ Thường trực Bộ Chính trị, Chủ tịch Ủy ban Trung ương Mặt trận Tổ quốc Việt Nam; đồng chí Vũ Huy Hoàng, Bộ trưởng Bộ Công Thương; đồng chí Hồ Đức Lợi, Phó Bí thư Đảng ủy Khối Doanh nghiệp Trung ương; ông Khổng Huyễn Hựu, Đại sứ đặc mệnh toàn quyền CHND Trung Hoa tại Việt Nam; các đồng chí đại diện văn phòng chính phủ, các bộ, ban, ngành trực thuộc Trung ương.

Về phía chính quyền tỉnh Quảng Ninh có đồng chí Nguyễn Đức Long, Chủ tịch HĐND tỉnh Quảng Ninh; đồng chí Đỗ Thông, Phó Chủ tịch Thường trực UBND tỉnh Quảng Ninh; đại diện các sở ban ngành tỉnh Quảng Ninh.

Về phía lãnh đạo Vinacomin có đồng chí Trần Xuân Hòa, Chủ tịch HĐTV; đồng chí Lê Minh Chuẩn, Tổng giám đốc; các đồng chí trong HĐTV, Ban Tổng giám đốc Tập đoàn cùng các đồng chí nguyên lãnh đạo qua các thời kỳ, các đơn vị thành viên trực thuộc Vinacomin.

Các đại biểu dự lễ cắt băng khánh thành

Nhà máy Nhiệt điện Mạo Khê được xây dựng trên địa bàn thuộc 3 xã: Xuân Sơn, Tràng An và Bình Khê (huyện Đông Triều, Quảng Ninh). Nhà máy có công suất 440 MW (2x220MW), dự kiến sản lượng điện năng cung cấp hàng năm khoảng 2,6 tỷ KWh, do Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam (Vinacomin) làm chủ đầu tư và nhà thầu chính là Tập đoàn Điện lực Khải Địch Vũ Hán (Trung Quốc).

Phát biểu tại buổi lễ, Tổng Giám đốc Vinacomin Lê Minh Chuẩn cho biết: Dự án Nhiệt điện Mạo Khê sử dụng công nghệ lò hơi tầng sôi tuần hoàn (CFB) thân thiện môi trường, đã được sử dụng thành công tại các dự án điện của Vinacomin như Na Dương, Cao Ngạn, Sơn Động và Cẩm Phả.

Nhà máy sử dụng và tận thu nguồn than chất lượng thấp tại vùng Mạo Khê để phát điện, nâng cao giá trị của than, bảo vệ môi trường. Lò hơi do Công ty Foster Wheeler (Mỹ) thiết kế chế tạo, sử dụng nguồn than chất lượng thấp 4.000 Kcalo/kg. Máy biến áp sử dụng của Hãng ABB và Turbin do hãng DongFang cung cấp.

Tổng giám đốc Vinacomin Lê Minh Chuẩn

Theo tiến độ hợp đồng, tổ máy 1 hoàn thành trong thời gian 36 tháng (tức ngày 2/11/2012) và tổ máy 2 là 42 tháng (tức ngày 2/5/2013). Tuy nhiên, sau hơn 3 năm nỗ lực triển khai xây dựng, Nhà thầu đã hoàn thành tổ máy số 1 bàn giao cho chủ đầu tư đưa vào vận hành thương mại trước tiến độ hợp đồng hơn 1 tháng và sớm hơn tiến độ trong Quy hoạch Điện VII.

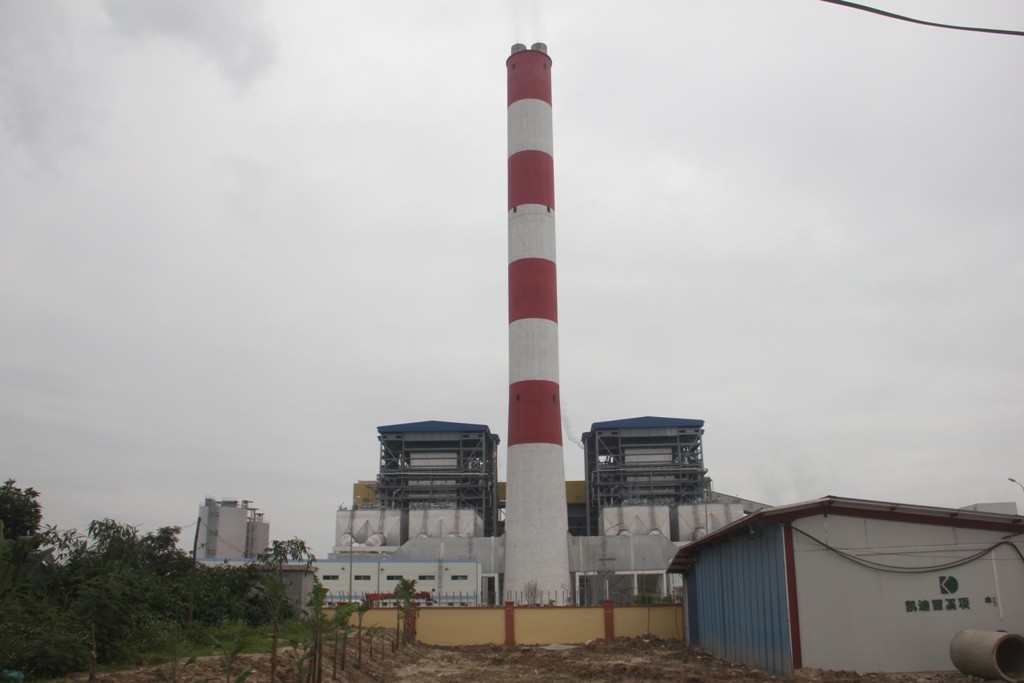

Nhà máy Nhiệt điện Mạo Khê.

Tổ máy số 2 cũng được bàn giao đưa vào vận hành thương mại vượt tiến độ 3 tháng rưỡi (ngày 18/1/2013). Đến nay, cả hai tổ máy đều vận hành đạt công suất thiết kế, với tổng sản lượng điện cung cấp cho hệ thống điện quốc gia đạt 1,2 tỷ kWh, giảm tình trạng căng thẳng trong cung ứng điện vào mùa khô năm nay.

Nhà máy đi vào hoạt động sẽ bổ sung vào lưới điện quốc gia khoảng 2,86 tỷ Kwh/năm, sử dụng nguồn nguyên liệu than chất lượng thấp sẽ tạo điều kiện cho ngành Than tận thu tối đa và nâng cao giá trị tài nguyên than, tạo thêm cơ hội việc làm cho người lao động.

Bộ trưởng Bộ Công Thương Vũ Huy Hoàng phát biểu chỉ đạo.

Phát biểu chỉ đạo tại buổi lễ, Bộ trưởng Bộ Công Thương Vũ Huy Hoàng đã biểu dương nỗ lực của chủ đầu tư và các nhà thầu, sớm đưa công trình về đích trước thời hạn.

Bộ trưởng nhấn mạnh: Việc sớm đưa vào vận hành thương mại 2 tổ máy của Nhiệt điện Mạo Khê có ý nghĩa quan trọng, góp phần bổ sung kịp thời công suất cho hệ thống điện quốc gia trong mùa khô. Thành công của Nhiệt điện Mạo Khê cần tiếp tục phát huy trong thời gian sắp tới, đáp ứng nhu cầu điện cho phát triển đất nước.

Bộ trưởng Vũ Huy Hoàng cùng lãnh đạo Vinacomin đi thăm Phòng điều khiển trung tâm của nhà máy



Tùng Kiên
