Hoàn thành nâng công suất Trạm biến áp 220kV Phước An
Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, NPTPMB quản lý điều hành Dự án, Công ty Truyền tải điện 3 tiếp nhận quản lý vận hành.
Công trình được khởi công cuối năm 2023 và triển khai trong khuôn viên Trạm biến áp 220kV Phước An hiện hữu thuộc địa phận xã Phước An, huyện Tuy Phước, tỉnh Bình Định.
Đại diện các đơn vị liên quan chứng kiến thời khắc đóng điện của Dự án |
Dự án có quy mô chính gồm: Lắp máy biến 220kV thứ 2 có công suất 250MVA, nâng công suất TBA 220kV Phước An lên thành (125+250) MVA. Kéo dài thanh cái 220kV và lắp đặt mới 01 ngăn lộ tổng 220kV máy biến áp AT2. Kéo dài thanh cái 110kV và lắp đặt mới 01 ngăn lộ tổng 110kV máy biến áp AT2. Trang bị thiết bị điều khiển - bảo vệ, đo lường, SCADA cho ngăn lộ tổng 220kV, ngăn lộ tổng 110kV và máy biến áp AT2 lắp mới, thay bảo vệ quá dòng và quá dòng có hướng ngăn 112, 212 hiện hữu bằng bảo vệ khoảng cách.

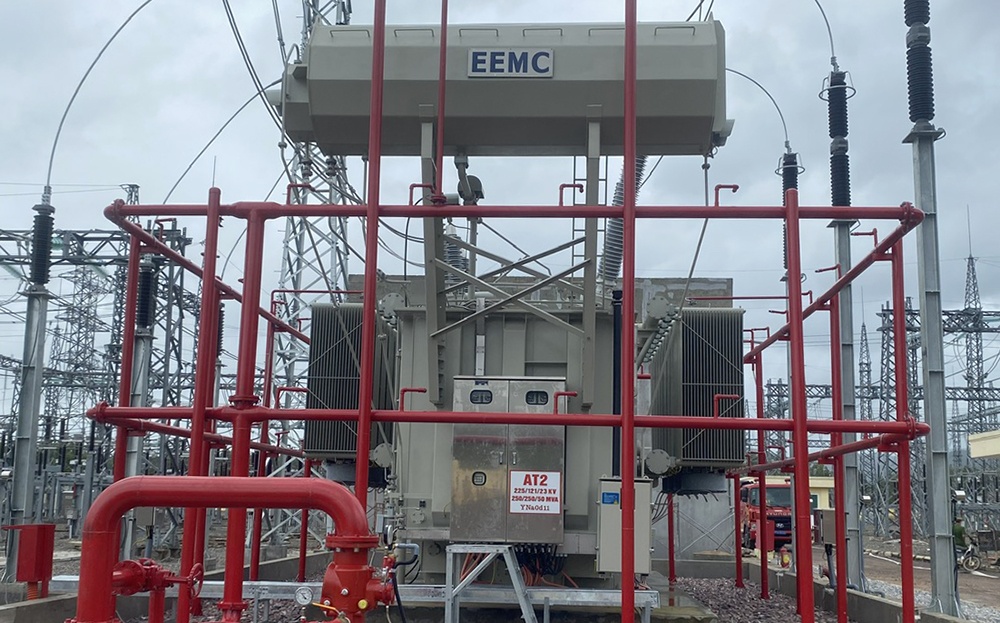

Máy biến áp AT2 tại Trạm biến áp 220kV Phước An được đóng điện thành công. |
Kết nối tín hiệu SCADA liên quan đến lắp máy biến áp thứ 2 tại TBA 220kV Phước An về Trung tâm Điều độ hệ thống điện miền Trung (A3) và Trực ban Công ty Truyền tải điện 3 (B03). Thay thế hệ thống bơm phòng cháy chữa cháy, lắp đặt hệ thống phun sương và thiết bị báo cháy cho máy biến áp AT2-250MVA lắp mới.
Dự án sau khi hoàn thành giúp đảm bảo cung cấp điện ổn định lâu dài và tin cậy cho phụ tải tỉnh Bình Định trong chế độ vận hành bình thường và chế độ sự cố N-1, từ đó thúc đẩy cho sự phát triển kinh tế - xã hội tỉnh Bình Định. Giảm tổn thất công suất trong lưới truyền tải, do đó tăng hiệu quả sản xuất kinh doanh.

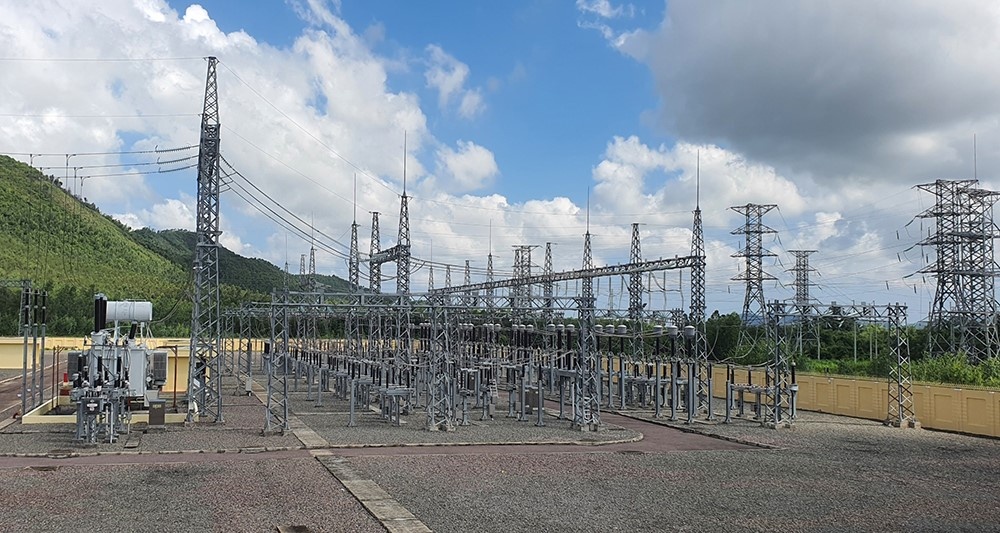

Toàn cảnh Trạm biến áp 220kV Phước An |
Quá trình thi công Dự án gặp rất nhiều khó khăn thách thức do thiết bị nhất thứ đưa đến công trường chậm hơn kế hoạch, cùng với đó thời tiết trong khu vực có nhiều ngày mưa do ảnh hưởng bởi bão và hoàn lưu bão. Tuy nhiên, toàn công trường đã nỗ lực, vượt khó đưa Dự án về đích đáp ứng được yêu cầu đề ra. Việc hoàn thành Dự án là hành động thiết thực của EVNNPT, NPTPMB chào mừng 70 năm ngày Truyền thống ngành Điện lực Việt Nam (21/12/1954-21/12/2024).
Lê Linh
-
Dự kiến cơ cấu biểu giá bán lẻ điện mới, cao nhất gần 3.800 đồng/kWh
-
EVN đảm bảo tốt cung ứng điện và cân đối tài chính trong năm 2024
-
Chấp thuận chủ trương đầu tư Dự án đường dây 220kV Trạm biến áp 500kV Long Thành - Công nghệ cao
-
Tập trung tối đa nguồn lực đưa NMĐ Nhơn Trạch 3 và 4 vào vận hành thương mại trong tháng 6/2025
-
Nghệ An: Phê duyệt chủ trương đầu tư Trạm biến áp 500kV gần 2.300 tỷ đồng
