EVNCPC đưa trạm biến áp 110kV Krông Ana vào sử dụng trước thời hạn

07:41 | 07/09/2015

1,342 lượt xem
Theo dõi PetroTimes trên
|
(PetroTimes) - Tổng Công ty Điện lực miền Trung (EVNCPC) vừa nghiệm thu và đóng điện thành công toàn bộ đường dây 110kV và trạm biến áp (TBA) 110kV Krông Ana (Đắk Lắk). Dự án được nghiệm thu đóng điện đưa vào khai thác sử dụng đạt và vượt kế hoạch tiến độ đã được EVNCPC phê duyệt.
sang kien he thong rf spider cua evncpc mang lai hieu qua thiet thucSáng kiến Hệ thống RF-SPIDER của EVNCPC mang lại hiệu quả thiết thực
evncpc xuc tien xay dung thi diem luoi dien thong minhEVNCPC xúc tiến xây dựng thí điểm lưới điện thông minh
evncpc nhieu san pham khoa hoc ky thuat duoc danh gia caoEVNCPC - Nhiều sản phẩm khoa học kỹ thuật được đánh giá cao

Dự án TBA 110kV Krông Ana 2 và nhánh rẽ được thiết kế với quy mô 2x25MVA-110/22kV (giai đoạn đầu lắp đặt 1 máy); đường dây 110kV dài 17,729km; các ngăn xuất tuyến tại TBA 110kV Krông Ana và 3 xuất tuyến đường dây 22kV đấu nối sau TBA 110kV Krông Ana 2. Dự án có tổng mức đầu tư 128,69 tỷ đồng, sử dụng vốn vay WB (DEP) để mua sắm thiết bị và xây lắp, phần còn lại sử dụng vốn đối ứng của EVNCPC.

evncpc dua tram bien ap110kv krong ana vao su dung truoc thoi han

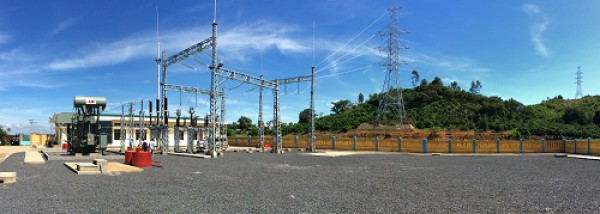

Trạm biến áp 110kV Krông Ana 2 (Ảnh: EVNCPC)

Công tác kết lưới đóng điện các đường dây 22kV xuất tuyến 471, 473, 475 vào lưới hiện có được Ban phối hợp với Công ty Điện lực Đắk Lắk thực hiện cùng ngày. Đến nay đã đã đóng điện thành công toàn bộ các xuất tuyến với công suất đạt được là 6,5MW

Các hạng muc công trình được xây dựng tại xã Ea Tiêu, xã Dray B’hăng huyện Cư Kuin, xã Ea Bông, thị trấn Buôn Trấp huyện Krông Ana thuộc tỉnh Đắk Lắk. Mục tiêu dự án là đáp ứng nhu cầu phụ tải, nâng cao độ tin cậy cung cấp điện và đảm bảo cấp điện cho các phụ tải khu vực huyện Krông Ana và khu vực lân cận. Công trình được khởi công xây dựng tháng 6/2014 và hoàn thành tháng 8/2015.

Quá trình thi công gặp rất nhiều khó khăn như: Công tác giải tỏa đền bù, công tác rải căng dây… Song Ban Quản lý dự án (QLDA) lưới điện nông thôn miền Trung đã phối hợp chặt chẽ với chính quyền địa phương tháo gỡ khó khăn, bảo đảm công tác thi công đạt và vượt tiến độ, tiết kiệm kinh phí.

Được biết, để chuẩn bị cho công tác nghiệm thu đóng điện công trình, Hội đồng nghiệm thu cũng đã tổ chức đóng điện các ngăn xuất tuyến tại TBA 110kV Krông Ana vào ngày 22/8/2015. Công tác kiểm tra công trình đưa vào sử dụng của cơ quan quản lý, các ban ngành địa phương đã được Sở Công Thương Đắk Lắk tổ chức và xác nhận đủ điều kiện đưa vào vận hành. Công an PCCC tỉnh Đắk Lắk cũng đã tiến hành nghiệm thu hệ thống PCCC của trạm, kết quả đạt yêu cầu. Công tác bảo vệ môi trường cũng đã thực hiện theo đúng Nghị định 18/2015/NĐ-CP ngày 14/2/2015 của Chính phủ.

Lâm Quý
