Tranh thủ thời tiết thuận lợi, đẩy nhanh tiến độ thi công cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1

09:53 | 08/07/2022

110 lượt xem
Theo dõi PetroTimes trên
|
(PetroTimes) - Đó là đề nghị của ông Hoàng Trọng Hiếu - Phó Chánh Văn phòng Ban Chỉ đạo Quốc gia về phát triển điện lực tại buổi làm việc với các đơn vị thi công dự án truyền tải giải tỏa công suất NMNĐ BOT Vân Phong 1 gồm: TBA 500kV Vân Phong và đấu nối, Đường dây 500kV Vân Phong - Vĩnh Tân, Đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân vào chiều ngày 7/7, tại Khánh Hòa.

Tham dự buổi làm việc có đại diện Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA các công trình điện miền Trung (CPMB).

Ông Nguyễn Đình Thọ - Phó Giám đốc CPMB cho biết: Tính đến nay TBA 500kV Vân Phong đã hoàn thành hàng rào tạm để thi công, hàng rào lưới B40; Phần móng, phần lắp dựng trụ cổng sân 500kV, 220kV; Móng máy biến áp; Móng nhà điều khiển, nhà chờ ca, nhà Bay, nhà bảo vệ, bể nước cứu hỏa, cầu vào trạm, phần móng thiết bị sân 500kV.

Tranh thủ thời tiết thuận lợi, đẩy nhanh tiến độ thi công cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1
Ông Hoàng Trọng Hiếu - Phó Chánh Văn phòng Ban Chỉ đạo quốc gia về phát triển điện lực phát biểu tại buổi làm việc

Hiện đang thi công hoàn thiện phần nhà chờ ca, nhà bay, nhà bảo vệ; đang lắp đặt cống thoát nước, mương cáp; đang xây dựng hàng rào xây gạch, đang thi công móng thiết bị sân 220kV, lắp đặt trụ đỡ thiết bị, kéo rãi, đấu nối nhị thứ… Về đường dây đấu nối đã đào móng xong 66/66 vị trí, dựng cột được 45/66 vị trí.

Dự kiến công việc tiếp theo, công trường thi công hạng mục thoát nước, tiếp địa, mương cáp, hoàn thiện các nhà của TBA 500kV Vân Phong. Đường dây 220kV đấu nối sẽ đẩy nhanh công tác đúc móng các vị trí còn lại và tập trung khép mạch các khoảng néo để triển khai kéo dây trong tháng 7/2022.

Đối với dự án đường dây 500kV Vân Phong - Vĩnh Tân, đến nay địa phương đã bàn giao 304/304 vị trí móng (đạt 100%). Hành lang tuyến bàn giao 267/304 khoảng cột (đạt 87,8%). Trong đó tỉnh Khánh Hòa bàn giao 162/172 khoảng cột, tỉnh Ninh Thuận bàn giao 105/132 khoảng cột.

Tranh thủ thời tiết thuận lợi, đẩy nhanh tiến độ thi công cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1
Ông Nguyễn Đình Thọ - Phó Giám đốc CPMB phát biểu tại buổi làm việc

Về tiến độ thi, các nhà thầu đã đào móng xong 284/304 vị trí móng, lắp dựng cột xong 199/304 vị trí cột và đang triển khai kéo dây những khoảng cột đầu tiên.

Theo đánh giá của CPMB, tuyến đường dây có nhiều vị trí móng đá phải nổ mìn nên công tác đào móng kéo dài. Các vị trí móng còn lại nằm khu vực đồi núi nên công tác vận chuyển vật tư vật liệu, mở đường thi công khó khăn.

Để đảm bảo tiến độ thi công dự án, CPMB kiến nghị Văn phòng Ban Chỉ đạo Quốc gia về phát triển điện lực có ý kiến với tỉnh Ninh Thuận chỉ đạo UBND huyện Ninh Phước khẩn trương hoàn thành công tác xét nguồn gốc đất, lập, phê duyệt phương án bồi thương chi trả tiền phần móng trụ và hành lang còn lại để phục vụ kéo dây chậm nhất trước ngày 15/7/2022.

Tranh thủ thời tiết thuận lợi, đẩy nhanh tiến độ thi công cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1
Ông Lê Sỹ Tuấn - Phó Trưởng ban Quản lý xây dựng EVNNPT phát biểu tại buổi làm việc

Chỉ đạo UBND huyện Bắc Ái hoàn thành công tác lập, phê duyệt phương án bồi thương chi trả tiền phần móng trụ và hành lang còn lại chậm nhất trước ngày 10/7/2022. Chỉ đạo Sở Tài nguyên và Môi trường sớm tham mưu UBND tỉnh thống nhất chủ trương để UBND huyện Bác Ái có cơ sở phê duyệt phương án bồi thường cho các hộ dân có đất chồng lấn với doanh nghiệp và chi trả tiền bàn giao mặt bằng trước ngày 15/7/2022.

CPMB kiến nghị Văn phòng Ban Chỉ đạo Quốc gia về phát triển điện lực có ý kiến với tỉnh Khánh Hòa chỉ đạo UBND huyện Diên khánh khẩn trương phê duyệt PABT cho các hộ dân còn lại, chi trả tiền bàn giao mặt bằng hoàn thành trước ngày 12/7/2022.

CPMB kiến nghị Văn phòng Ban Chỉ đạo Quốc gia về phát triển điện lực có ý kiến với 2 tỉnh bàn giao mặt bằng khoảng cột còn lại chậm nhất trước ngày 20/7/2022. Chỉ đạo UBND các huyện/xã thông báo đến hộ dân, tổ chức chặt hạ cây cối, thảo dỡ nhà, vật kiến trúc bàn giao mặt bàng cho đơn vị thi công kéo dây đóng điện công trình. Trường hợp các hộ dân cố tình cản trở, UBND các huyện/thị xã/thành phố củng cố hồ sơ và thành lập tổ công tác để tổ chức lực lượng bảo vệ thi công bắt đầu từ ngày 12/7/2022.

Tranh thủ thời tiết thuận lợi, đẩy nhanh tiến độ thi công cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1
Ông Khương Thế Anh - Phó Trưởng ban Quản lý xây dựng EVN phát biểu tại buổi làm việc

Đối với đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân đã bàn giao mặt bằng phần ngăn xuất tuyến tại TBA 500kV Thuận Nam và 3 vị trí móng đường dây. Hiện các đơn vị thi công đào, đúc móng.

Tại buổi làm việc, ông Khương Thế Anh - Phó Trưởng ban Quản lý xây dựng EVN cho biết hiện nay tiến độ của dự án cơ bản bám sát tiến độ đề ra. Tuy nhiên khó khăn của dự án còn nhiều khi sắp vào mùa mưa, công tác kéo dây luôn tiềm ẩn rủi ro. Để đảm bảo tiến độ dự án, ông Khương Thế Anh đề nghị nhà thầu thi công cử lãnh đạo có mặt để chỉ đạo gấp rút. Rà soát lại khối lượng công việc đúc móng, dựng cột, kéo dây để bổ sung nhân lực, tranh thủ thời tiết thuận lợi, đẩy nhanh tiến độ thi công. Vận chuyển, tập kết vật tư thiết bị, vật liệu tập trung cho những bị trí khó khăn để thi công sớm. Phối hợp chặt chẽ với CPMB để xử lý kịp thời những phát sinh vướng mắc để tránh tình trạng gián đoạn

Hiện triển khai công tác kéo dây sẽ có nhiều khoảng cột vượt đường giao thông, điện, rừng... các đơn vị thi công cần lập biện pháp thi công để trình hồ sơ các cấp có thẩm quyền nhằm đảm bảo tiến độ dự án.

Tranh thủ thời tiết thuận lợi, đẩy nhanh tiến độ thi công cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1

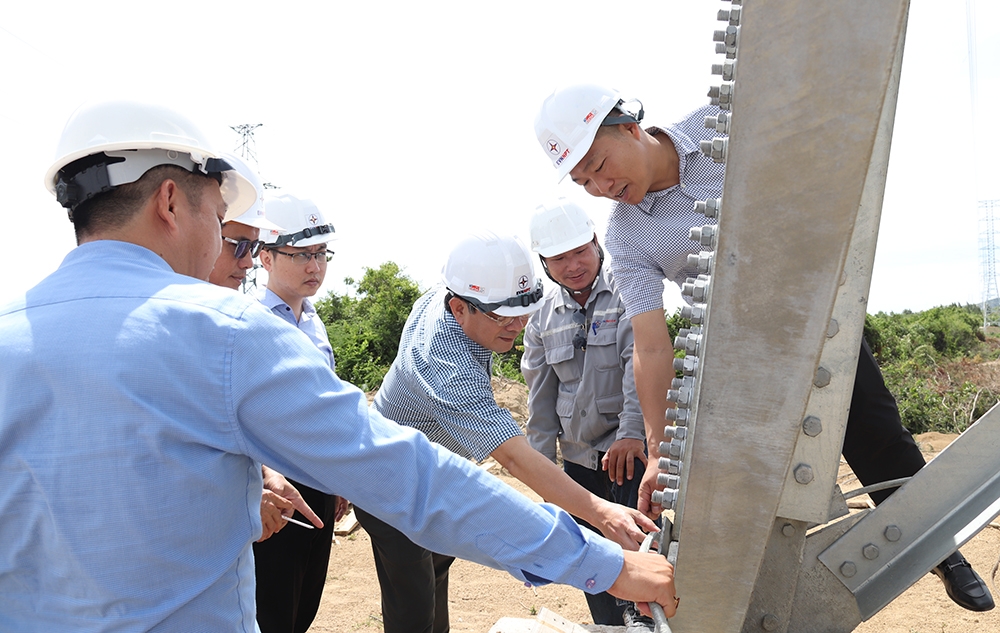

Đoàn công tác kiểm tra hiện trường dự án TBA 500kV Vân Phong và đường dây 220kV đấu nối

Đối với chủ đầu tư và CPMB cần tăng cường thêm cán bộ kỹ thuật để hỗ trợ đơn vị và đôn đốc nhà thầu thi công. Theo dõi sát sao tiến độ nhập thiết bị máy biến áp, vật tư thiết bị nhất thứ, nhị thứ.

Tại buổi làm việc, ông Hoàng Trọng Hiếu - Phó Chánh Văn phòng Ban Chỉ đạo quốc gia về phát triển điện lực ghi nhận những nỗ lực cố gắng của nhà thầu trong thời gian vừa qua đã vượt qua nhiều khó khăn thách thức, hoàn thành khối lượng công việc lớn, tuy nhiên tiến độ chưa đáp ứng được theo chỉ đạo của Ban Chỉ đạo Quốc gia về phát triển điện lực. Vì vậy đề nghị các nhà thầu tập trung đẩy nhanh tiến độ để bù lại khối lượn.

Ông Hoàng Trọng Hiếu đề nghị các nhà thầu tăng cường nhân lực, máy móc thiết bị để đảm bảo tiến độ thi công theo kế hoạch đăng ký. Lãnh đạo nhà thầu trực tiếp chỉ đạo, điều hành tại công trường để đảm bảo mục tiêu. Công tác đền bù giải phóng mặt bằng phục vụ thi công cần chủ động làm việc với hộ dân, chính quyền địa phương.

Tranh thủ thời tiết thuận lợi, đẩy nhanh tiến độ thi công cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1

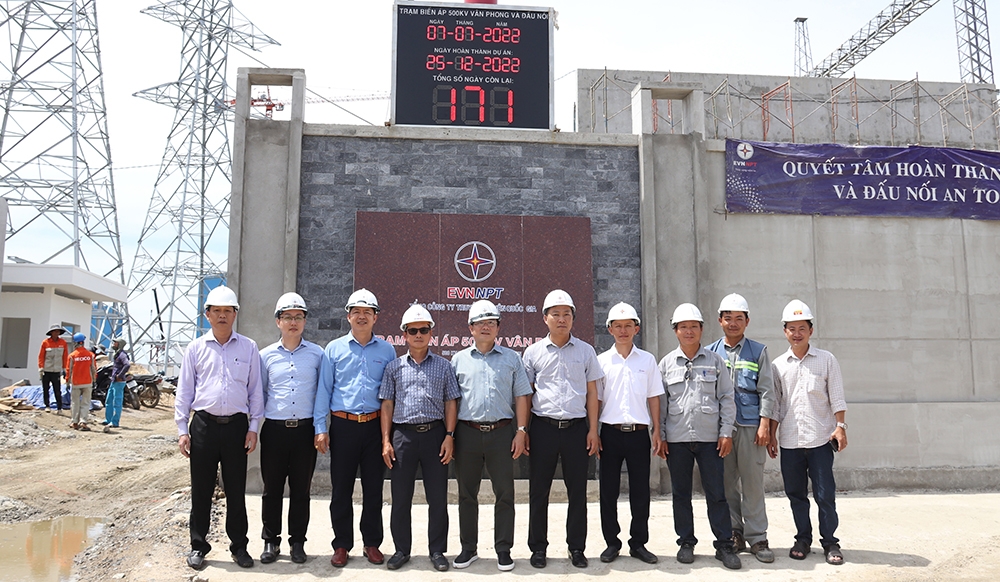

Đoàn công tác chụp ảnh tại TBA 500kV Vân Phong

Ông Hoàng Trọng Hiếu cũng đề nghị chủ đầu tư đảm bảo cung cấp vật tư thiết bị để nhà thầu có đủ điều kiện thi công, hỗ trợ cùng nhà thầu thi công bám sát chính quyền địa phương để xử lý những vướng mắc còn lại trong BTGPMB.

Trong công tác GPMB hiện nay chưa phát sinh trường hợp cụ thể bảo vệ thi công nhưng khả năng phải bảo vệ thi công trong thời gian tới, vì vậy EVNNPT/CPMB cần phối hợp với chính quyền chuẩn bị đầy đủ pháp lý để bảo vệ thi công. Nhà thầu chuẩn bị phương án thi công, biện pháp thi công nếu bảo vệ thi công để thời gian bảo vệ thi công ngắn nhất có thể.

Ông Hoàng Trọng Hiếu cũng đề nghị mặc dù tiến độ thi công rất gấp nhưng toàn công trường phải chú tọng đảm bảo tuyệt đối an toàn người, vật tư thiết bị trong thi công xây dựng các dự án.

Đẩy nhanh tiến độ cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1

Đẩy nhanh tiến độ cụm công trình giải tỏa công suất NMNĐ BOT Vân Phong 1

Ngày 9/6, tại Hà Nội ông Đặng Hoàng An - Thứ trưởng Bộ Công Thương, Phó Trưởng ban Chỉ đạo Quốc gia về phát triển điện lực chủ trì cuộc họp kiểm điểm tiến độ giải phóng mặt bằng và thi công các dự án giải tỏa công suất NMNĐ BOT Vân Phong 1 (gồm đường dây 500kV Vân Phong - Vĩnh Tân; TBA 500kV Vân Phong và đấu nối; đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân).

P.V
