Tổng công ty Điện lực miền Nam: Vượt khó trên các công trình trọng điểm
Nhiều trở ngại…
Ông Đào Hòa Bình - Giám đốc Ban QLDA Điện lực miền Nam (Tổng công ty Điện lực miền Nam - EVNSPC) chia sẻ, trong hơn 3 tháng dịch COVID-19 bùng phát và lan rộng, nhiều tỉnh/thành phố ở khu vực miền Nam phải thực hiện giãn cách xã hội đã ảnh hưởng rất lớn đến công tác quản lý, điều hành, thi công các công trình lưới điện.
Cả hệ thống chính trị của các địa phương đều phải tập trung chống dịch, nên công việc vận động các hộ dân bàn giao mặt bằng để thi công gần như không thực hiện được. Rất khó điều động lực lượng lao động có tay nghề cao trong việc lắp dựng cột thép, kéo dây, lắp đặt thiết bị nhất thứ, nhị thứ, thí nghiệm hiệu chỉnh,… do các địa phương không cho người lao động ra/vào địa bàn. Chưa kể, nhiều nhân công cũng có tâm lý lo lắng, không muốn đi làm trong thời gian giãn cách.
Thời tiết vùng ven biển, mưa nhiều khiến việc tthi công dự án đường dây 110kV Năm Căn – Khai Long gặp rất nhiều khó khăn |
Còn theo ông Nguyễn Văn Ngọc – Phó giám đốc Ban QLDA lưới điện EVNSPC, thời gian qua, việc di chuyển giữa các địa phương rất khó khăn khiến nhiều dự án bị đình trệ. Có những dự án trọng điểm giải tỏa công suất các nguồn điện ở khu vực Ninh Thuận, Bình Thuận, Bà Rịa Vũng Tàu lẽ ra đã đóng điện, nếu không bị ảnh hưởng của dịch COVID-19.
Nhằm đẩy nhanh tiến độ các dự án, nhiều CBNV của ban đã “cắm chốt” tại công trường 1-2 tháng chưa về nhà. Tại dự án trọng điểm đường dây 110kV Năm Căn – Khai Long (tỉnh Cà Mau), anh Nguyễn Anh Tuấn – Ban QLDA Điện lực miền Nam chia sẻ, đã hơn 1 tháng anh chưa được về nhà. Vợ, con đều ở trong tâm dịch TP.HCM với hàng nghìn ca bệnh mỗi ngày khiến anh vô cùng lo lắng. Nhưng vì nhiệm vụ, anh chỉ có thể động viên vợ con qua những cuộc điện thoại hằng ngày, cả gia đình cùng cố gắng vượt qua thời điểm khó khăn.
Công tác nghiệm thu, bàn giao vật tư thiết bị của các dự án điện trên cả nước cũng gặp rất nhiều khó khăn, khi các đơn vị vận tải không nhận chuyển hàng hóa đi các tỉnh do không phải là hàng hóa thiết yếu; các đại lý vật liệu xây dựng tại địa phương đóng cửa... Ngoài ra, giá vật liệu xây dựng và sắt thép, kim loại màu vẫn đang tăng cao do ảnh hưởng của dịch bệnh trong khi các bộ, ngành chưa có hướng dẫn về việc bù giá vật liệu do biến động giá lớn...
Bên cạnh những khó khăn phát sinh do dịch COVID-19, việc triển khai các dự án điện vẫn phải đối mặt với những khó khăn muôn thủa. Tại các tỉnh miền Tây Nam Bộ, địa hình sông nước, đầm lầy, rừng ngập mặn… cũng là những thách thức lớn cho các dự án điện.
Anh Nguyễn Anh Tuấn chia sẻ, dự án đường dây 110kV Năm Căn – Khai Long là dự án trọng điểm, cấp điện cho huyện Ngọc Hiển, tỉnh Cà Mau và hòa lưới cho 02 nhà máy điện gió. Tuyến đường dây chủ yếu đi qua khu vực rừng đước, nên công tác vận chuyển vật liệu cho toàn tuyến gần như phải thực hiện thủ công. Không chỉ có vậy, Cà Mau là tỉnh ven biển, thường xuyên có áp thấp nhiệt đới, nên mưa gió nhiều, gây khó khăn trong công tác thi công đặc biệt là công tác lắp dựng trụ.
Linh hoạt các giải pháp
Thời gian qua, để đảm bảo công việc không bị gián đoạn, các ban QLDA của EVNSPC đã ứng dụng tối đa công nghệ thông tin phục vụ công tác quản lý, điều hành như: xử lý công văn, công việc từ xa trên phần mềm; quản lý tiến độ dự án trên phần mềm quản lý đầu tư xây dựng (IMIS); tổ chức nhiều cuộc họp xử lý trở ngại các vấn đề phát sinh trong quá trình triển khai công trình bằng hình thức trực tuyến qua Zoom, Google Meet,...

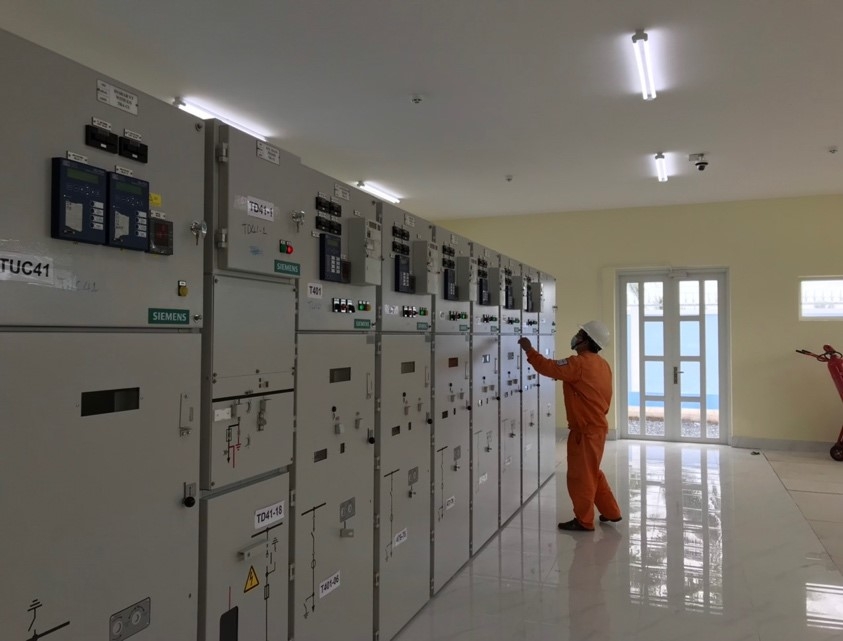

Vượt qua nhiều khó khăn do ảnh hưởng của dịch COVID - 19, EVNSPC đã đóng điện thành công TBA 110kV Trà Cú, đảm bảo cấp điện phục vụ các vùng nuôi trồng thủy sản trọng điểm của tỉnh Trà Vinh |
Đồng thời, bám sát, chủ động phối hợp với chính quyền địa phương để khắc phục khó khăn do dịch bệnh; hỗ trợ các nhà thầu làm việc với các ban, ngành ở các địa phương có dự án, đăng ký danh sách các lực lượng tham gia thi công của nhà thầu đi cách ly tập trung, trước khi triển khai thi công dự án; tổ chức xét nghiệm và bố trí cho những người có liên quan tham gia thực hiện công trình theo mô hình “3 tại chỗ” và cách ly với môi trường xung quanh…
Song song đó, các ban quản lý dự án cũng bám sát tình hình thực hiện hợp đồng của các nhà thầu cung cấp vật tư thiết bị, phụ kiện để kịp thời tháo gỡ các khó khăn, vướng mắc; vận động các đơn vị thi công hỗ trợ thêm về phương tiện vận chuyển để chuyên chở vật tư thiết bị từ nhà máy xuống công trường…
Với tinh thần trách nhiệm cao, áp dụng những giải pháp phù hợp, linh hoạt, các ban quản lý dự án của EVNSPC đã vượt qua nhiều khó khăn, thách thức do đại dịch COVID-19 gây ra, hoàn thành đóng điện nhiều công trình trọng điểm như: Đường dây 110kV Duyên Hải – Trà Cú, Trạm biến áp 110kV Trà Cú (tỉnh Trà Vinh); Đường dây 110 kV Hòa Bình – Đông Hải, Trạm biến áp 110kV Hòa Bình (tỉnh Bạc Liêu)..., góp phần quan trọng trong việc cung cấp điện, giải tỏa các nguồn năng lượng tái tạo trên địa bàn.
Nguyễn Thuỷ
-
EVNHCMC tăng tốc hoàn thành các dự án đầu tư lưới điện năm 2024
-
Các khoản chi phí thực hiện an sinh xã hội nên được tính vào lợi nhuận của doanh nghiệp
-
Hòa lưới điện thành công tổ máy số 1 công trình Nhà máy thủy điện Ialy mở rộng
-
Điện lực TP HCM bảo mật thông tin khách hàng như thế nào?
-
Khi mệnh lệnh của Thủ tướng được thực thi! (Bài cuối)
