Hoàn thành đóng điện Đường dây 500kV mạch 3 cung đoạn Nam Định 1 - Phố Nối

20:32 | 19/08/2024

124 lượt xem
Theo dõi PetroTimes trên
|
(PetroTimes) - Vào lúc 17h30 phút, ngày 19/8/2024, Tổng công ty Truyền tải điện Quốc gia, Ban QLDA các công trình điện miền Bắc (NPMB) phối hợp với các đơn vị liên quan đóng điện thành công 2 mạch Dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định 1 - Phố Nối, đáp ứng được yêu cầu chỉ đạo của Thủ tướng Chính phủ. Trong đó mạch 1 hoàn thành lúc 16h26 phút và mạch 2 hoàn thành lúc 17h30 phút.

Dự án đường dây 500kV NMNĐ Nam Định 1 - Phố Nối do EVNNPT làm chủ đầu tư, NPMB quản lý điều hành Dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành. Dự án có chiều dài khoảng 127 km, đi qua địa bàn các tỉnh Nam Định, Thái Bình, Hải Dương và Hưng Yên. Dự án có 334 vị trí móng, với 144 khoảng néo hành lang tuyến. Dự án được triển khai thi công từ 18/1/2024 và được Hội đồng nghiệm thu cấp cấp Chủ đầu tư họp ngày 16/8/2024 thống nhất đóng điện.

Theo chỉ đạo của Thủ tướng Chính phủ, tuyến đường dây phải hoàn thành để chào mừng 79 năm Cách mạng tháng Tám và Quốc khánh 2/9.

Hoàn thành đóng điện Đường dây 500kV mạch 3 cung đoạn Nam Định 1 - Phố Nối

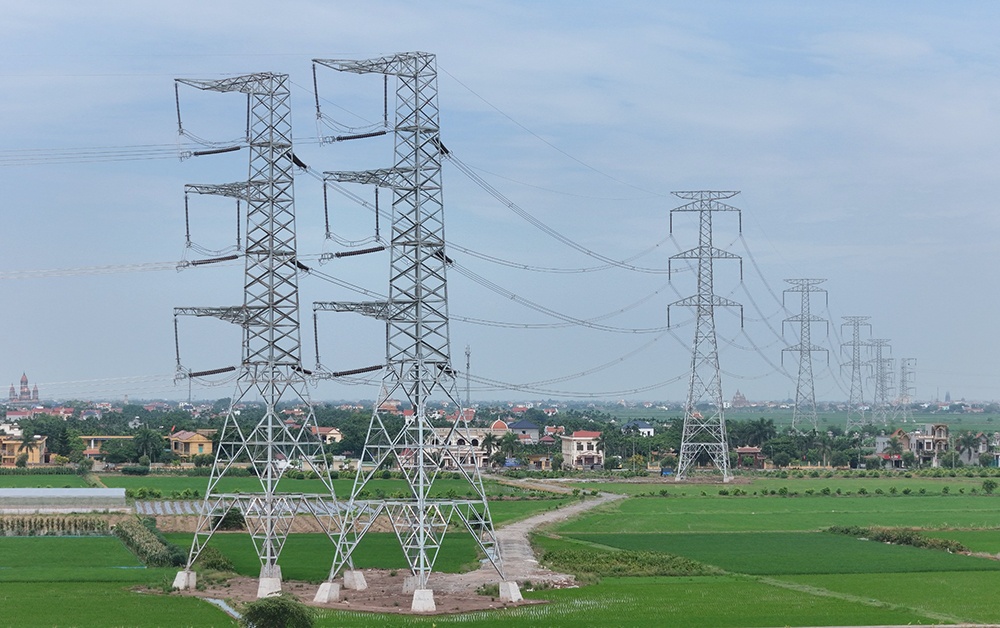

Lãnh đạo EVNNPT, NPMB cùng các đơn vị liên quan chứng kiến thời khắc đóng điện của Dự án.

Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1. Tuyến đường dây cũng giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn Đường dây 500kV Quảng Trạch - Quỳnh Lưu - Thanh Hóa - Nam Định 1 góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.

Quá trình triển khai, Dự án luôn nhận được sự quan tâm chỉ đạo của Thủ tướng Chính phủ, các bộ, ngành, lãnh đạo Tập đoàn Điện lực Việt Nam. Cùng với đó là sự ủng hộ của các cấp chính quyền nơi có dự án đi qua, sự đồng lòng, chung sức của người dân đã nhường đất cho dự án, đã tham gia hỗ trợ thi công giai đoạn đào đúc móng.

Theo lãnh đạo EVNNPT, bên cạnh những yếu tố thuận lợi, quá trình triển khai dự án gặp nhiều khó khăn thách thức do khu vực đông dân cư, đường công vụ để thi công gặp khó; qua nhiều khu vực chuyên canh cây cảnh có giá trị kinh tế cao nên việc thỏa thuận đền bù mất nhiều thời gian. Dự án đi qua nhiều khu vực ao hồ, đồng ruộng, vượt qua nhiều sông lớn nên địa chất yếu phải tổ chức thi công móng cọc nhiều (với 109 vị trí móng cọ) chiều dài cọc được đóng khoảng 500.000 mét. Ngoài ra do có nhiều khoảng néo nên có rất nhiều vị trí cột 2 thân nên việc thi công mất nhiều thời gian hơn. Tuyến đường dây có đến 4 vị trí cột cao 145 mét (toàn tuyến mạch 3 có 7 vị trí), nặng hơn 400 tấn, đây là những khoảng vượt sông, việc thi công gặp không ít khó khăn do điều kiện mưa, gió.

Hoàn thành đóng điện Đường dây 500kV mạch 3 cung đoạn Nam Định 1 - Phố Nối
Đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I - Phố Nối đã hoàn thành đóng điện vào chiều ngày 19/8/2024.

Cùng với đó, khối lượng sản xuất thép rất lớn trong khi tiến độ yêu cầu trong thời gian ngắn, đánh giá rủi ro vượt quá năng lực của các nhà sản xuất. EVNNPT cùng NPMB và các nhà thầu đã quyết liệt làm việc, thực hiện các giải pháp triển khai cụ thể đẩy nhanh tiến độ sản xuất.

Tuy nhiên, nghiêm túc thực hiện chỉ đạo của Thủ tướng Chính phủ với tinh thần “chỉ bàn làm, không bàn lùi”, “vượt nắng, thắng mưa”, làm việc “3 ca, 4 kíp”, “ăn tranh thủ, ngủ khẩn trương”, các kỹ sư, công nhân của các đơn vị tham gia Dự án đã làm việc với tinh thần, trách nhiệm cao nhất để đưa Dự án về đích đúng hẹn.

Lãnh đạo EVNNPT cho biết: Để đáp ứng tiến độ theo chỉ đạo của Thủ tướng Chính phủ, trong khoảng thời gian ngắn nhiều hạng mục công việc đã được triển khai đồng thời như thi công xây lắp, dựng cột, kéo dây, lắp đặt khung định vị, hiệu chỉnh kỹ thuật. Vì vậy, bên cạnh lực lượng chính của các đơn vị thuộc EVNNPT và các nhà thầu thi công xây lắp, EVN đã kêu gọi, huy động 5 Tổng công ty Điện lực cùng tham gia hỗ trợ thi công với số lượng lớn nhân lực có trình độ kỹ thuật, kinh nghiệm, tay nghề.

Hoàn thành đóng điện Đường dây 500kV mạch 3 cung đoạn Nam Định 1 - Phố Nối

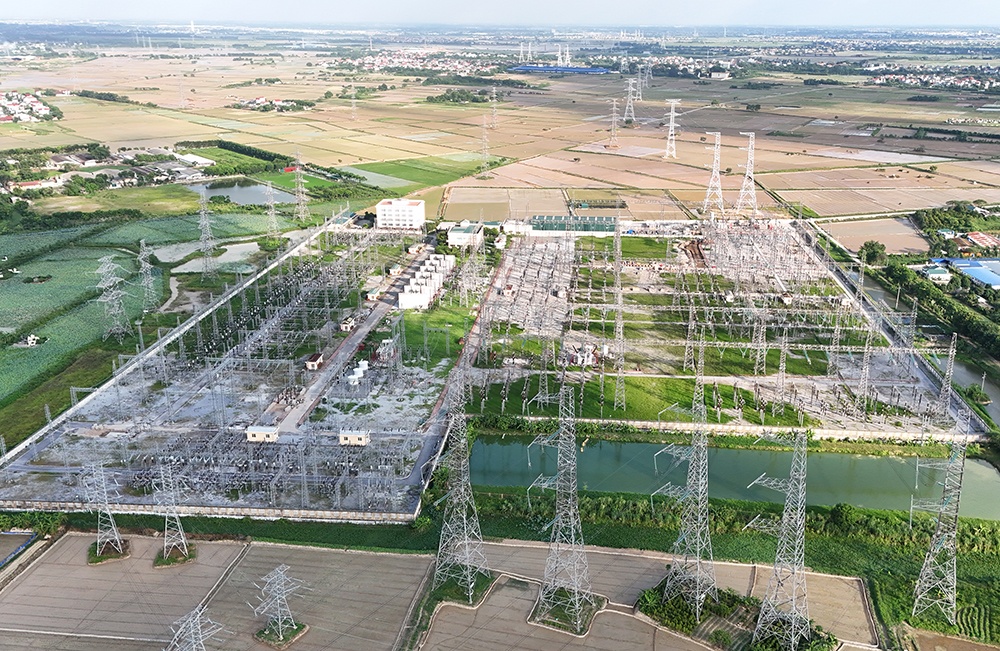

Trạm biến áp 500kV Phố Nối là điểm cuối cùng của Dự án đường dây 500kV mạch 3 có nhiệm vụ tiếp nhận điện từ miền Trung ra ngoài Bắc.

Với tính chất quan trọng của Dự án, không chỉ riêng đối với EVNNPT, các đơn vị Điện lực của EVN và các đơn vị bạn đã thể hiện tinh thần, trách nhiệm cao khi đã tham gia hỗ trợ hết sức nhiệt tình, nỗ lực cố gắng, không quản ngại khó khăn vất vả. Cùng với đó, EVN cũng nhận được sự hỗ trợ nhân lực thi công từ Tập đoàn Viettel, Tập đoàn Dầu khí Quốc gia Việt Nam, Tập đoàn Bưu chính Viễn thông Việt Nam… tham gia hỗ trợ thi công dựng cột và kéo dây cho các Dự án.

Ngoài ra, thực hiện chỉ đạo của Thủ tướng Chính phủ, các tỉnh đoàn nơi có các Dự án đi qua đã phối hợp với EVN/EVNNPT thành lập được các đội với hàng nghìn đoàn viên thanh niên tình nguyện. Trọng tâm là cùng với chính quyền địa phương tuyên truyền, vận động người dân bàn giao hành lang tuyến; hỗ trợ tháo dỡ nhà, chặt cây trong hành lang; hỗ trợ điều tiết giao thông khi kéo dây qua các khoảng vượt đường giao thông; động viên, tặng quà cổ vũ tinh thần của công nhân trên công trường.

Việc Dự án hoàn thành và đóng điện đáp ứng được yêu cầu, chỉ đạo của Thủ tướng Chính phủ là động lực to lớn để toàn công trường Dự án đường dây 500kV mạch 3 hoàn thành nghiệm thu, khánh thành trong những ngày tới theo chỉ đạo của Thủ tướng Chính phủ.

Dự án đường dây 500kV NMNĐ Nam Định I - Phố Nối:

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia (thuộc EVN);

- Đại diện chủ đầu tư: Ban Quản lý dự án các công trình điện miền Bắc;

- Đơn vị tư vấn thiết kế: Liên danh Công ty cổ phần Tư vấn xây dựng điện 2 và Công ty cổ phần Tư vấn xây dựng điện 4;

- Đơn vị tiếp nhận vận hành: Công ty Truyền tải điện 1;

- Đây là công trình năng lượng cấp đặc biệt, nhóm A;

- Quy mô: 127 km gồm 2 mạch, với 334 vị trí cột;

- Triển khai thi công: Ngày 18/01/2024;

- Đóng điện: Ngày 19/8/2024.

Lê Linh

  • el-2024
  • top-right-banner-chuyen-muc-pvps
