“Nước rút”, “thần tốc”, quyết tâm đưa đường dây 500kV mạch 3 sớm về đích

00:01 | 24/06/2024

322 lượt xem
Theo dõi PetroTimes trên
|
(PetroTimes) - Thủ tướng yêu cầu mở đợt thi đua cao điểm đặc biệt, "nước rút", "thần tốc" để phấn đấu cơ bản trong tháng 6 phải xong các công việc dựng cột, kéo dây, thử nghiệm dự án đường dây 500 KV mạch 3.

Ngày 23/6, Thủ tướng Chính phủ Phạm Minh Chính tiếp tục đi kiểm tra hiện trường, đôn đốc, động viên đội ngũ cán bộ, công nhân viên, người lao động và chủ trì cuộc họp với các cơ quan liên quan về việc thực hiện dự án đường dây tải điện 500 kV mạch 3 Quảng Trạch - Phố Nối.

“Nước rút”, “thần tốc”, quyết tâm đưa đường dây 500kV mạch 3 sớm về đích
Thủ tướng Chính phủ Phạm Minh Chính đi kiểm tra hiện trường thi công dự án Đường dây tải điện 500 kV mạch 3

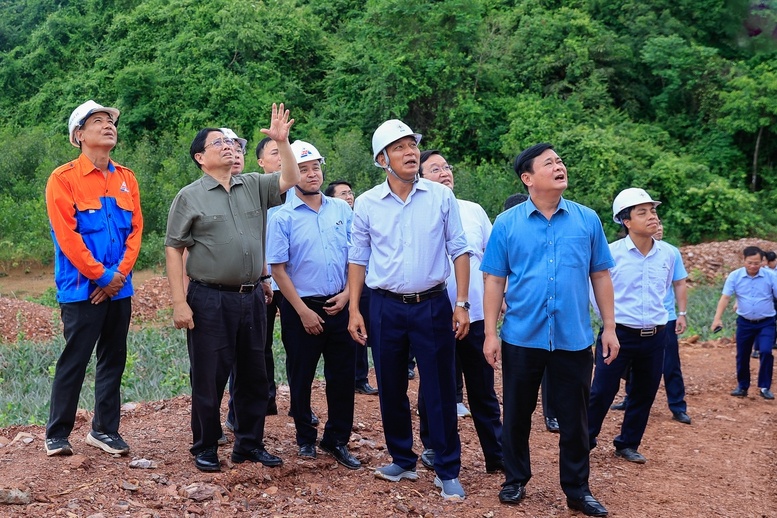

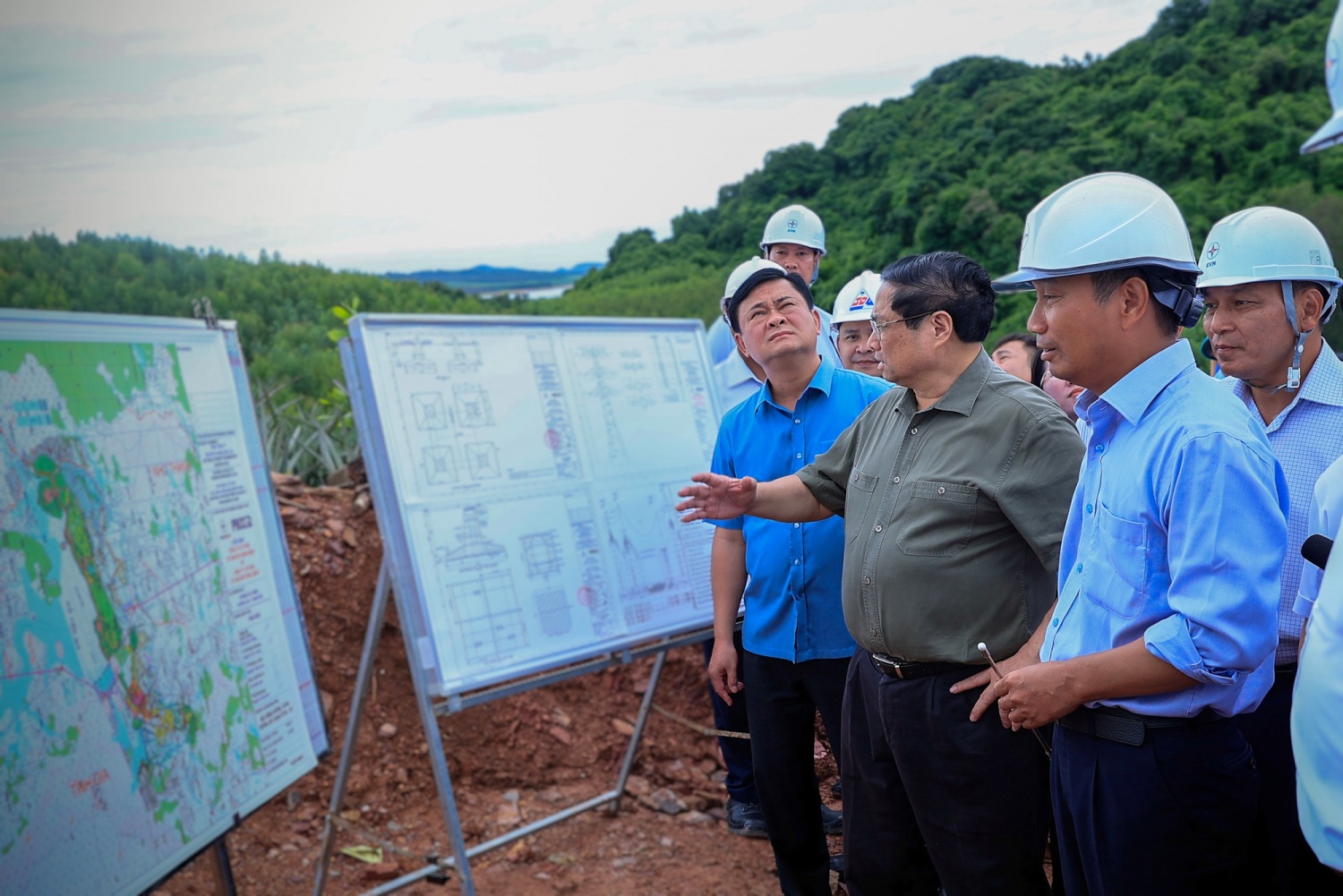

Đến kiểm tra tình hình thi công vị trí cột VT22 trên địa bàn xã Quỳnh Trang, thị xã Hoàng Mai, Nghệ An, Thủ tướng Phạm Minh Chính đánh giá cao kết quả triển khai của các lực lượng, khi đã vận chuyển gần 200 tấn thép trên địa hình đồi núi gập ghềnh, khó khăn để dựng được cột điện cao 88m.

“Nước rút”, “thần tốc”, quyết tâm đưa đường dây 500kV mạch 3 sớm về đích
Thủ tướng kiểm tra tình hình thi công dựng cột VT22 tại xã Quỳnh Trang, thị xã Hoàng Mai, tỉnh Nghệ An

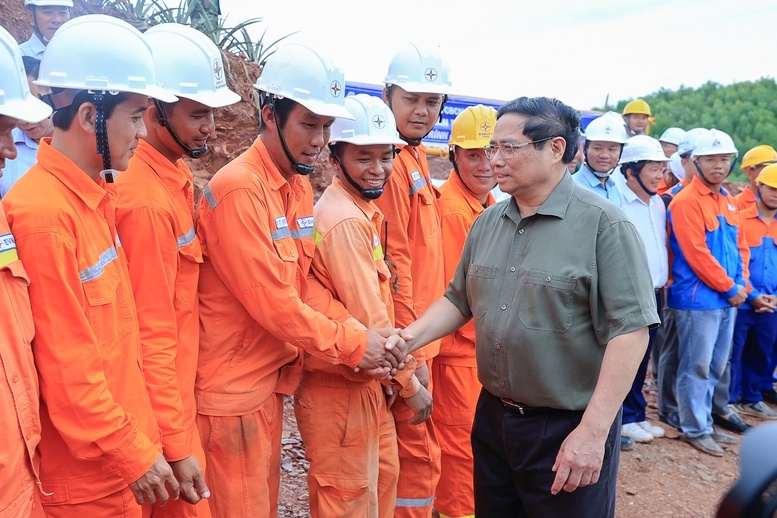

Trao đổi với các đoàn viên, thanh niên đang tăng cường hỗ trợ thi công, hỗ trợ vận chuyển vật liệu, thiết bị vào tận chân công trình, Thủ tướng biểu dương tinh thần “đâu cần thanh niên có, đâu khó có thanh niên”, nhấn mạnh được tham gia cho công trình quan trọng của đất nước là trách nhiệm và cũng là niềm tự hào, vinh dự của thế hệ trẻ. Thủ tướng đề nghị đoàn thanh niên tiếp tục phát huy hào khí chiến thắng Truông Bồn, hỗ trợ dự án tích cực nữa trong những ngày tới, tiến tới tham gia nhiều công trình lớn khác của địa phương và đất nước.

“Nước rút”, “thần tốc”, quyết tâm đưa đường dây 500kV mạch 3 sớm về đích
Thủ tướng động viên lực lượng thi công dựng cột VT22

Trước đó, chiều ngày 22/6, Thủ tướng đã đi kiểm tra, đôn đốc, tặng quà động viên các lực lượng đang thi công Trạm biến áp 500 kV Thanh Hóa ở xã Thiệu Phúc, huyện Thiệu Hóa và lực lượng thi công kéo dây khoảng néo 109-117 thuộc dự án thành phần Thanh Hóa - Nhà máy nhiệt điện Nam Định 1 tại xã Cầu Lộc, huyện Hậu Lộc, tỉnh Thanh Hóa.

Sau khi kiểm tra tình hình thi công tại các tỉnh Nghệ An, Hà Tĩnh, Thanh Hóa, Thủ tướng chủ trì cuộc họp với lãnh đạo các bộ, ngành, địa phương và EVN về dự án. 3 tỉnh Thanh Hóa, Nghệ An, Hà Tĩnh chiếm khoảng 2/3 tổng số cột của toàn tuyến (Nghệ An 202 cột, Hà Tĩnh 285 cột, Thanh Hóa 299 cột, tổng cộng 786 cột).

“Nước rút”, “thần tốc”, quyết tâm đưa đường dây 500kV mạch 3 sớm về đích
Thủ tướng chủ trì cuộc họp với lãnh đạo các bộ, ngành, 3 địa phương (Thanh Hóa, Nghệ An, Hà Tĩnh) và EVN về dự án

Dự án đường dây tải điện 500 kV mạch 3 từ Phố Nối, tỉnh Hưng Yên đến Quảng Trạch, tỉnh Quảng Bình có tổng chiều dài khoảng 519 km; tổng mức đầu tư khoảng 22.356 tỷ đồng. Dự án gồm 4 dự án thành phần: Quảng Trạch – Quỳnh Lưu; Quỳnh Lưu – Thanh Hóa; Thanh Hóa - Nhà máy nhiệt điện Nam Định 1 và Nhà máy nhiệt điện Nam Định 1 – Phố Nối.

Các dự án thành phần được khởi công tháng 10/2023 và tháng 1/2024. Hiện nay, Lãnh đạo Tập đoàn Điện lực Việt Nam, Tổng công ty Truyền tải điện Quốc gia trực tiếp điều hành các công việc thi công trên công trường, chỉ đạo Ban quản lý dự án, tư vấn và các nhà thầu triển khai thực hiện các công việc theo các mốc tiến độ chi tiết đã được các bên thống nhất.

Về thi công, Chủ tịch EVN Đặng Hoàng An cho hay trạm biến áp Thanh Hóa sẽ nghiệm thu trong những ngày tới, còn hai trạm biến áp Quảng Trạch và Phố Nối đã xong. Đến nay hoàn thành đúc móng cho toàn bộ 1.177/1.177 vị trí cột; hoàn thành lắp dựng 698/1.177 vị trí cột, đang lắp dựng 400/1.177 vị trí cột; hoàn thành kéo dây 87/513 khoảng néo, đang thực hiện kéo dây 45/513 khoảng néo.

Ông Đặng Hoàng An nhấn mạnh, đúng như Thủ tướng đã chỉ rõ, đây là công trình của toàn dân chứ không phải chỉ riêng ngành điện. Công trình có khối lượng lớn nhưng được làm thần tốc.

Ông lấy ví dụ, dự án Quảng Trạch – Pleiku dài 700 km trước đây phải làm mất 4 năm. Trong khi đó, với dự án này, ngày 25/1/2024, khi Thủ tướng họp tại Thanh Hóa với 9 tỉnh về dự án 500 kV mạch 3 thì vẫn còn chưa giải phóng mặt bằng xong.

"Chính ngành điện cũng chưa bao giờ nghĩ có thể làm được công trình thần tốc thế", ông An nói và khẳng định quyết tâm từ nay đến cuối tháng 6 cơ bản hoàn thành và trong tháng 7 hoàn thành các thủ tục nghiệm thu và khánh thành toàn bộ công trình.

Tuy nhiên đến nay, còn một số khó khăn, ảnh hưởng tiến độ dự án. Trong đó, còn 157 vị trí cột vẫn đang bàn giao cột thép; các dự án cần huy động số lượng lớn nhân lực có trình độ kỹ thuật, kinh nghiệm, tay nghề cao; đặc biệt, do ảnh hưởng của thời tiết nắng nóng cực đoan, một số ngày có mưa lớn, dông sét gây gián đoạn thi công…

“Nước rút”, “thần tốc”, quyết tâm đưa đường dây 500kV mạch 3 sớm về đích
Thủ tướng đánh giá cao tiến độ của dự án 500 kV mạch 3, tinh thần chủ động, quyết tâm cao nhất, quyết liệt hoàn thành nhiệm vụ được giao của các địa phương và các lực lượng tham gia dự án, "lăn lộn trên công trường, thậm chí cử cả người sang nước ngoài, lục từng container để đưa thiết bị về nước"

Phát biểu kết luận cuộc họp, Thủ tướng Phạm Minh Chính nêu rõ với công trình này, khối lượng rất lớn, mục tiêu rất cao nhưng với quyết tâm cao, nỗ lực lớn, hành động quyết liệt, lãnh đạo, chỉ đạo có trọng tâm, trọng điểm, kế thừa thành quả, kinh nghiệm các đường dây trước đây, với tư duy, phương pháp luận, cách làm phù hợp, chúng ta đã rút ngắn thời gian, đẩy nhanh tiến độ, bảo đảm chất lượng, kỹ thuật, mỹ thuật, an toàn, vệ sinh môi trường của dự án, đồng thời bảo đảm đời sống cho người dân đã nhường mặt bằng cho dự án.

Thay mặt Chính phủ, Thủ tướng đánh giá cao tiến độ của dự án 500 kV mạch 3, tinh thần chủ động, quyết tâm cao nhất, quyết liệt hoàn thành nhiệm vụ được giao của các địa phương và các lực lượng tham gia dự án, "lăn lộn trên công trường, thậm chí cử cả người sang nước ngoài, lục từng container để đưa thiết bị về nước".

Thủ tướng trân trọng biểu dương và cảm ơn đội ngũ cán bộ, kỹ sư, công nhân các đơn vị của ngành điện trên khắp mọi miền đất nước đã về hỗ trợ triển khai dự án, lao động hăng say quên mình; cảm ơn nhân dân đã nhường đất cho dự án; bà con, các đoàn thể như phụ nữ, cựu chiến binh và đặc biệt là đoàn thanh niên đã tiếp sức cho các lực lượng thi công và tham gia các phần việc có thể.

Theo Thủ tướng, trong điều kiện khí hậu khắc nghiệt, khi nắng thì như đổ lửa, khi mưa lại như trút nước, nhưng toàn thể lực lượng tham gia dự án đã nỗ lực không ngừng nghỉ, vượt qua mọi thách thức đạt được tiến độ rất tốt.

Thủ tướng nhắc lại bài học kinh nghiệm để có được thành công trong việc triển khai dự án cả trong lãnh đạo, chỉ đạo, quản lý, tổ chức thực hiện… để vận dụng cho những công trình khác và sau này.

Trong đó, Thủ tướng nêu rõ phải có quyết tâm cao, nỗ lực lớn, hành động quyết liệt, rõ người, rõ việc, rõ thời gian, rõ sản phẩm, từ đó dễ kiểm tra, giám sát, đánh giá; bố trí các nguồn vốn, tập trung nguồn lực cho dự án; khi triển khai phải huy động cả hệ thống chính trị địa phương vào cuộc, hoàn thành công tác giải phóng mặt bằng trước và huy động lực lượng tại chỗ, phương tiện tại chỗ cho dự án, với tinh thần "đồng lòng, quyết chí, toàn dân, toàn diện, tổng thể" và đạt hiệu quả.

Sau khi có mặt bằng thì phải khẩn trương triển khai đồng loạt, đồng bộ, nhịp nhàng với tinh thần "móng không đợi cột, cột không đợi dây" và "nguồn lực bắt nguồn từ tư duy; động lực bắt nguồn từ sự đổi mới; sức mạnh bắt nguồn từ nhân dân", "biến không thành có, biến khó thành dễ, biến không thể thành có thể", phát huy tinh thần "vượt nắng, thắng mưa", "làm việc 3 ca, 4 kíp", "ăn tranh thủ, ngủ khẩn trương", "xuyên ngày nghỉ, xuyên lễ, xuyên Tết", "chỉ bàn làm, không bàn lùi", thi công đồng bộ trên tất cả các vị trí, công đoạn, công việc thuộc phạm vi dự án…

“Nước rút”, “thần tốc”, quyết tâm đưa đường dây 500kV mạch 3 sớm về đích
Thủ tướng thăm hỏi, động viên lực lượng thanh niên tham gia hỗ trợ thi công dự án

Thời gian tới, Thủ tướng yêu cầu mở đợt thi đua cao điểm đặc biệt, "nước rút", "thần tốc" để phấn đấu cơ bản trong tháng 6 phải xong các công việc dựng cột, kéo dây, thử nghiệm; trong tháng 7 tiến hành kiểm tra, làm thủ tục vận hành kỹ thuật, nghiệm thu, hoàn nguyên môi trường và khánh thành dự án.

Trong đó, EVN dồn lực dựng cột, kéo dây, vận hành các trạm biến áp, triển khai các thủ tục cần thiết… Các địa phương phối hợp bàn giao hành lang tuyến, huy động lực lượng thanh niên, phụ nữ, cựu chiến binh… hỗ trợ triển khai các công việc khác như vận chuyển nguyên vật liệu, trang thiết bị, phục vụ hậu cần, ăn ở… để công nhân tập trung làm việc; rà soát, bảo đảm người dân đã nhường mặt bằng cho dự án đã có cuộc sống tốt hơn hoặc bằng nơi ở cũ. Các bộ, ngành rà soát, tiếp tục triển khai các công việc, xử lý các vấn đề theo chức năng, nhiệm vụ, quyền hạn, trong đó có vướng mắc liên quan tới rừng.

Nhân dịp này, Thủ tướng biểu dương EVN và các cơ quan, đơn vị liên quan thời gian qua trong bối cảnh nguồn không tăng còn nhu cầu tăng cao đột biến nhưng vẫn bảo đảm cung ứng điện; nhấn mạnh cần sẵn sàng tâm thế để chuẩn bị làm tiếp các công trình lưới điện trọng điểm tiếp theo.

Thủ tướng biểu dương các cơ quan báo chí đã tích cực tham gia, "tạo động lực, truyền cảm hứng" thúc đẩy triển khai dự án và đề nghị các cơ quan báo chí tiếp tục tập trung truyền thông về những kinh nghiệm hay, bài học quý trong triển khai dự án này.

Hải Anh

Dự án đường dây 500kV mạch 3: Hoàn thành gói thầu kéo dây đầu tiênDự án đường dây 500kV mạch 3: Hoàn thành gói thầu kéo dây đầu tiên
Sáng kiến giúp tiết kiệm tiền tỷ trong thi công Dự án đường dây 500kV mạch 3Sáng kiến giúp tiết kiệm tiền tỷ trong thi công Dự án đường dây 500kV mạch 3
Đóng điện hạng mục thứ 2 thuộc Dự án đường dây 500kV mạch 3Đóng điện hạng mục thứ 2 thuộc Dự án đường dây 500kV mạch 3
Thủ tướng Chính phủ biểu dương sự nỗ lực, vượt khó của các lực lượng tham gia thi công dự án Đường dây 500kV mạch 3Thủ tướng Chính phủ biểu dương sự nỗ lực, vượt khó của các lực lượng tham gia thi công dự án Đường dây 500kV mạch 3
