Đôn đốc tiến độ công trình lưới điện cấp bách đảm bảo điện cho miền Bắc từ mùa hè năm 2022
Tham gia Đoàn công tác có ông Nguyễn Đức Cường - Thành viên HĐTV EVN; ông Phạm Hồng Phương - Phó Tổng giám đốc EVN; ông Phạm Lê Phú - Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT); ông Nguyễn Ngọc Tân - Thành viên HĐTV EVNNPT; ông Trịnh Tuấn Sơn - Chủ tịch Công đoàn EVNNPT; ông Hoàng Văn Tuyên - Giám đốc Ban QLDA các công trình điện miền Bắc (NPMB); ông Hoàng Xuân Khôi - Phó Giám đốc Công ty Truyền tải điện 1; đại diện các Ban chuyên môn của EVN, EVNNPT.
![]() |
Dự án có chiều dài tuyến 82,1 km, ngoài ra còn mở rộng, cải tạo ngăn lộ tại các trạm biến áp (TBA) 220kV Thanh Hóa, Nông Cống, Nghi Sơn và Quỳnh Lưu.
Dự án được triển khai từ tháng 12/2021 và dự kiến hoàn thành tháng 3/20222. Tính đến nay dự án đã hoàn thành kéo dây 13/67 khoảng néo, tương đương với tổng chiều dài 12,4/82,1 km.
Dự án có vai trò quan trọng góp phần giải tỏa công suất Nhà máy Nhiệt điện Nghi Sơn và truyền tải công suất từ miền Trung ra miền Bắc và góp phần tăng cường cung cấp điện cho tỉnh Thanh Hóa.
![]() |

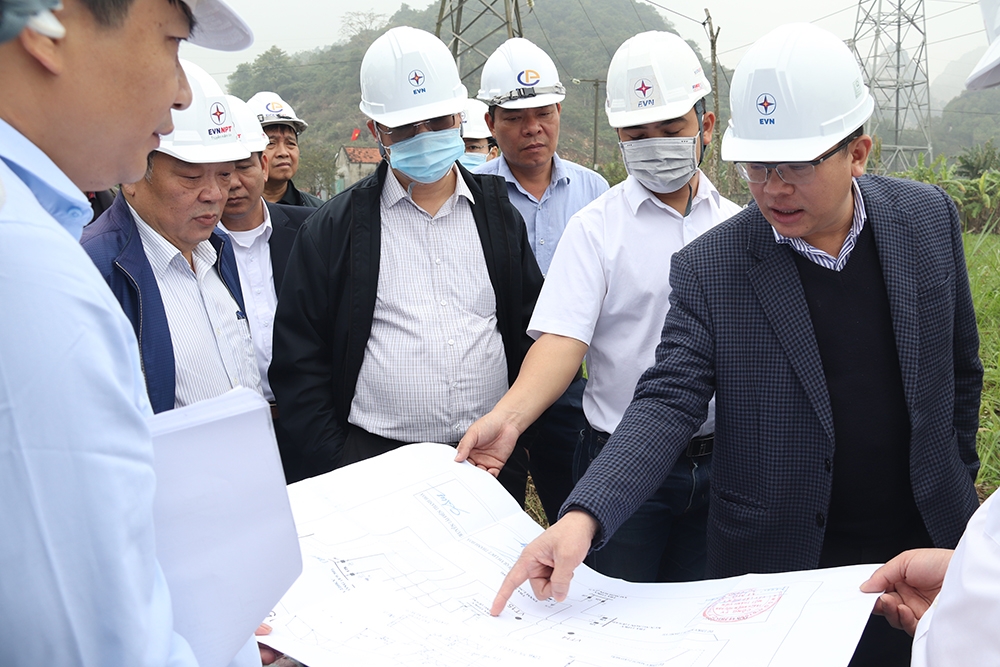

Tại buổi kiểm tra, lãnh đạo EVN cho biết: Đây là dự án rất quan trọng và yêu cầu phải hoàn thành trong tháng 3/2022 nhằm đảm bảo điện cho miền Bắc trước mùa nắng nóng. Lãnh đạo EVN yêu cầu Tổng công ty Truyền tải điện Quốc gia và các đơn vị thi công huy động lực lượng, tập trung thi công phấn đấu hoàn thành trong tháng 3/2022 theo kế hoạch.
Lãnh đạo EVN cũng lưu ý các đơn vị thi công chú trọng an toàn trong thi công kéo dây vì thi công trong điều kiện có một mạch đường dây đang mang điện.
Thi công dự án Nhà máy Thủy điện Ialy mở rộng: Tăng tốc ngay từ đầu năm để đáp ứng mục tiêu tiến độ Trên công trường Nhà máy thủy điện Ialy mở rộng, ngay trong những ngày đầu năm mới, hàng trăm kỹ sư, công nhân vẫn đang cần mẫn lao động ngày đêm. Họ đang dồn sức, tập trung cao độ để hoàn thành công trình trọng điểm này. |
Xuân Tiến
-
EVN cảnh báo tình trạng lợi dụng thông tin sáp nhập để lừa đảo
-
Đóng điện công trình Trạm biến áp 220kV Bá Thiện: Tăng cường đảm bảo điện cho tỉnh Vĩnh Phúc
-
EVN ký kết hiệp định vay vốn 65 triệu EUR cho dự án Nhà máy thủy điện Trị An mở rộng
-
Cần hoàn thiện cơ chế giá điện theo nguyên tắc “tính đúng, tính đủ”
-
Đề xuất lập Quỹ chuyển dịch năng lượng quốc gia, tạo điểm tựa cho chuỗi cung ứng điện sạch
-
EVN cảnh báo tình trạng lợi dụng thông tin sáp nhập để lừa đảo
-
Thách thức tài chính đang kìm hãm các nhà đầu tư vào năng lượng
-
Từ 1/7, địa phương được quyết định giá dịch vụ vận chuyển khí cho sản xuất điện
-
Đóng điện công trình Trạm biến áp 220kV Bá Thiện: Tăng cường đảm bảo điện cho tỉnh Vĩnh Phúc
-
TS. Võ Trí Thành: Tăng trưởng xanh cần gắn với chuyển đổi số
