Cấp thiết giải phóng mặt bằng đường dây truyền tải cấp điện cho Thủ đô
Đây là những dự án quan trọng trong việc đảm bảo điện cho Thủ đô Hà Nội và các tỉnh phụ cận.
![]() |

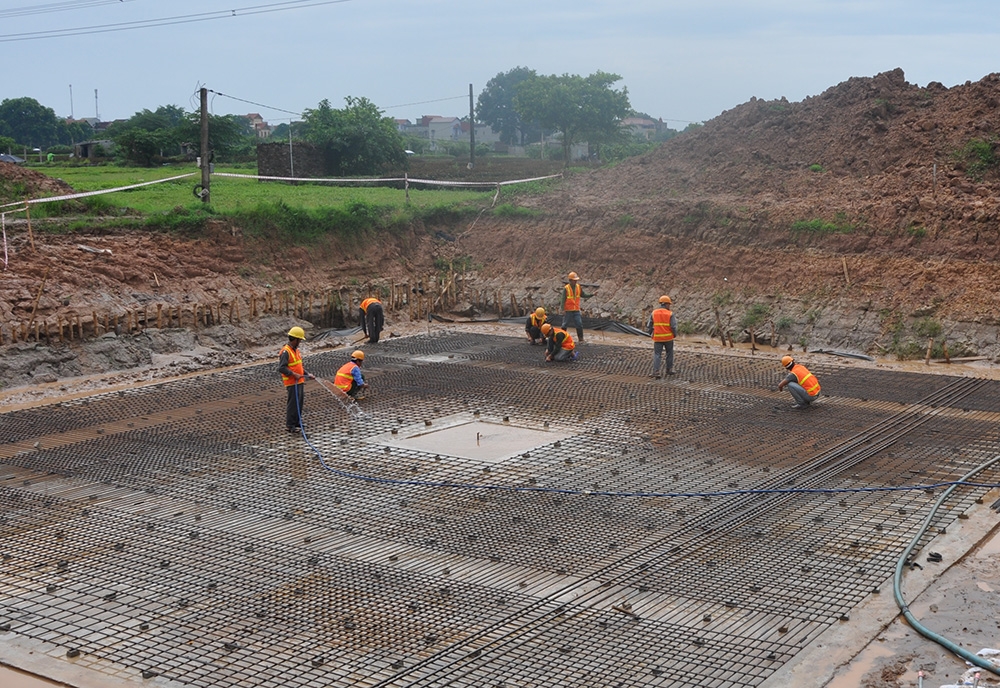

Đoàn công tác nghe đơn vị thi công báo cáo những khó khăn trong triển khai 2 dự án truyền tải |
Theo báo cáo của Tổng công ty Truyền tải điện Quốc gia (EVNNPT), đường dây 500 kV Tây Hà Nội – Thường Tín có chiều dài khoảng 40 km, được xây dựng để đáp ứng nhu cầu điện cho khu vực Nam sông Hồng, bao gồm thủ đô Hà Nội. Đồng thời, công trình tăng cường liên kết lưới điện 500 kV xung quanh TP. Hà Nội.
Theo kế hoạch, đường dây phải đưa vào vận hành trong Quý III năm 2019, nhưng do đang vướng mắc về công tác bồi thường, giải phóng mặt bằng tại địa bàn các huyện Chương Mỹ, Thường Tín, Thanh Oai nên chậm tiến độ.
Đơn cử, tại huyện Thường Tín còn 9 vị trí móng cột chưa bàn giao mặt bằng do phải dịch chuyển tuyến theo đề nghị của UBND huyện để tránh khu công nghiệp vừa và nhỏ trên địa bàn, nhưng Sở Tài nguyên và Môi trường chưa có văn bản hướng dẫn cắm mốc giới giải phóng mặt bằng trên thực địa. Huyện Thanh Oai còn 1 vị trí chưa phê duyệt phương án bồi thường, chỉ trả tiền và bàn giao mặt bằng do các hộ dân đang tranh chấp, khiếu kiện,…
Đường dây 500/220 kV Nho Quan – Phủ Lý – Thường Tín có tổng chiều dài 77,4 km. Dự án này nhằm tăng cường khả năng truyền tải công suất của trục 500 kV Nho Quan – Thường Tín và tăng cường cấp điện áp cho Trạm biến áp 220 kV Phủ Lý, đáp ứng nhu cầu tăng trưởng phụ tải các tỉnh Hà Nam, Ninh Bình, khu vực phía Nam Hà Nội và lân cận.
![]() |
Công nhân thi công trên công trường xây dựng đường dây 500/220 kV Nho Quan - Phủ Lý - Thường Tín |
Dự án đã khởi công từ cuối năm 2018, nhưng đến nay chủ đầu tư mới nhận bàn giao được 20% số móng công trình, trong đó địa phương vướng mắc nhiều nhất là Ninh Bình do danh mục dự án chưa có trong quy hoạch sử dụng đất của tỉnh. Ngày 19/7/2019, UBND tỉnh Ninh Bình đã có văn bản chỉ đạo UBND huyện Nho Quan chủ trì triển khai công tác bồi thường giải phóng mặt bằng. Hiện Ban quản lý dự án các công trình điện miền Bắc (NPMB) đang hoàn thiện các hồ sơ trích đo cho cơ quan quản lý nhà nước tại địa phương.
Tại các điểm kiểm tra, các đơn vị đã báo cáo chi tiết với Ban Chỉ đạo về tình hình xây dựng, những khó khăn vướng mắc và phương hướng giải quyết. Các đơn vị cũng kiến nghị cơ quan chức năng sớm chỉ đạo đẩy nhanh tiến độ dự án.
Huyền Thương
Tối ưu nguyên liệu dầu sản xuất điện | |
Điện mặt trời áp mái - Những lợi ích thiết thực | |
Tập trung nâng cao hiệu suất hoạt động các nhà máy nhiệt điện | |
EVNGENCO 2 tìm giải pháp cung ứng dầu cho phát điện |
-
Thi công xuyên lễ đưa Dự án đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái về đích trong tháng 6
-
Đội truyền tải ở nơi Xuân chạm đất trời
-
Chuyên gia: Tính đúng, tính đủ để có giá điện phù hợp
-
Ban Chỉ đạo Quốc gia về phát triển điện lực thúc tiến độ chuyển mục đích sử dụng rừng dự án Đường dây 220kV Nậm Sum – Nông Cống
-
Bản tin Năng lượng xanh: Năng lượng sạch sẽ tăng trưởng đáng kể khi thế giới bước vào "thời đại công nghiệp mới"- IEA
-
Ngành điện chỉ còn 35 công ty điện lực cấp tỉnh, thành phố
-
EVNNPT: Giải pháp phát triển nhanh, bền vững và đột phá trong kỷ nguyên số
-
Đại hội Thi đua Yêu nước EVN lần thứ V: Nơi bản lĩnh người thợ điện tỏa sáng
-
EVN cảnh báo tình trạng lợi dụng thông tin sáp nhập để lừa đảo
-
Từ 1/7, địa phương được quyết định giá dịch vụ vận chuyển khí cho sản xuất điện
