Cần tìm thêm nguồn vốn phù hợp cho các dự án điện trọng điểm

07:04 | 23/03/2024

718 lượt xem
Theo dõi PetroTimes trên
|
(PetroTimes) - Vừa qua, Phó Chủ tịch Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp (Ủy ban) Hồ Sỹ Hùng cùng đoàn công tác làm việc về tiến độ triển khai một số dự án trọng điểm, thực địa vị trí xây dựng Thủy điện Trị An mở rộng và kiểm tra công tác cung ứng điện năm 2024 của Nhà máy Thủy điện (NMTĐ) Trị An.

Báo cáo với đoàn công tác, Phó Tổng giám đốc EVN Phạm Hồng Phương cho biết, hiện nay EVN đang giao Ban Quản lý dự án điện 3 (EVNPMB3) quản lý các dự án lớn như: NMTĐ tích năng Bắc Ái, NMTĐ Trị An mở rộng, và dự án Cấp điện từ lưới điện Quốc gia cho huyện Côn Đảo, tỉnh Bà Rịa - Vũng Tàu. EVN đã chỉ đạo các Ban chuyên môn và EVNPMB3 khẩn trương triển khai công tác chuẩn bị đầu tư, thu xếp vốn, xúc tiến các công việc liên quan để đảm bảo triển khai các dự án sớm nhất có thể.

Cần tìm thêm nguồn vốn phù hợp cho các dự án điện trọng điểm

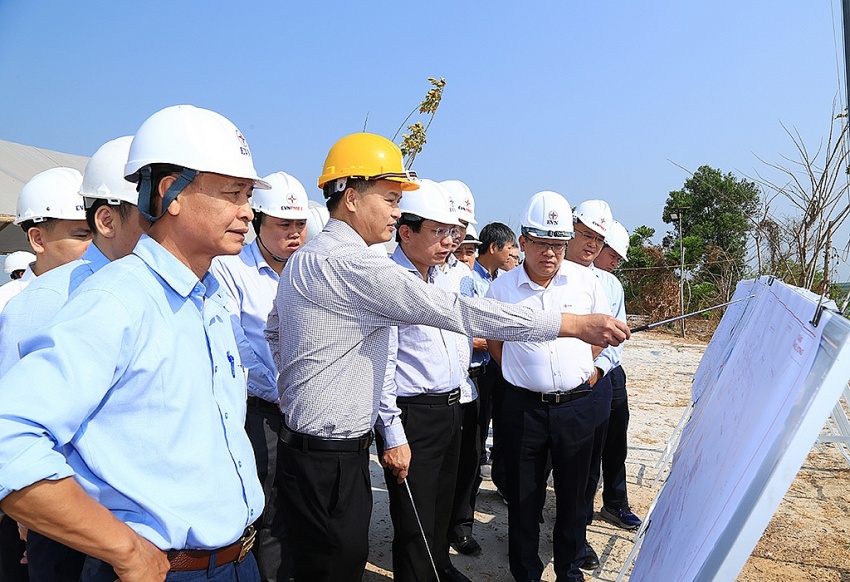

Ông Hồ Sỹ Hùng - Phó Chủ tịch Ủy ban và đoàn công tác kiểm tra thực địa vị trí sẽ triển khai thi công NMTĐ Trị An mở rộng.

Trong đó, Dự án Thủy điện Trị An mở rộng có công suất 200MW (2 tổ máy x 100MW) trên địa bàn huyện Vĩnh Cửu, tỉnh Đồng Nai với tổng mức đầu tư khoảng 3.965 tỷ đồng. Dự án nằm trong Quy hoạch Điện VIII, sẽ khởi công vào cuối quý 4/2024, hoàn thành vào quý 4/2027. Hiện nay, báo cáo nghiên cứu khả thi của dự án đã được các cấp phê duyệt. Tư vấn đang triển khai công việc để hoàn thành thiết kế kỹ thuật trong quý 2/2024. EVNPMB3 đã kịp thời triển khai 1 số gói thầu của dự án và đang triển khai công tác đền bù giải phóng mặt bằng theo tiến độ.

Dự án NMTĐ tích năng Bác Ái có công suất 1.200MW (4 tổ máy x 300MW) nằm trên địa bàn huyện Bác Ái, tỉnh Ninh Thuận, có tổng mức đầu tư khoảng 21.101 tỷ đồng. Đây là dự án nằm trong Quy hoạch điện VIII, dự kiến khởi công dự án vào quý III/2024, hoàn thành công trình vào quý IV/2030. Nhà máy Thủy điện tích năng Bác Ái được phê duyệt bổ sung vào danh mục các nhà máy điện phối hợp vận hành với các nhà máy điện lớn, có ý nghĩa đặc biệt quan trọng về kinh tế - xã hội, quốc phòng, an ninh theo Quyết định số 1385/QĐ-BCT của Bộ Công Thương ngày 12/6/2023.

Hiện nay, về tiến độ, dự án đã hoàn thành Báo cáo nghiên cứu tiền khả thi (Pre FS), Báo cáo nghiên cứu khả thi (FS), thiết kế kỹ thuật 2 giai đoạn; đang triển khai: công tác chuyển mục đích sử dụng rừng và công tác chuyển mục đích sử dụng đất rừng, bồi thường giải phóng mặt bằng…; và chuẩn bị lựa chọn nhà thầu để kịp tiến độ kế hoạch.

EVN, EVNPMB3 cũng báo cáo Phó Chủ tịch Ủy ban Hồ Sỹ Hùng về dự án Cấp điện từ lưới điện Quốc gia cho huyện Côn Đảo, tỉnh Bà Rịa - Vũng Tàu. Dự án có tổng mức đầu tư sơ bộ khoảng 4.950 tỷ đồng. Dự án đang được đốc thúc đẩy nhanh tiến độ, dự kiến sẽ được khởi công vào quý III/2024 và hoàn thành vào quý IV/2026.

Phó Chủ tịch Ủy ban Quản lý vốn nhà nước tại doanh nghiệp Hồ Sỹ Hùng chủ trì cuộc họp về tiến độ triển khai một số dự án trọng điểm, công tác cung ứng điện năm 2024 của NMTĐ Trị An.
Phó Chủ tịch Ủy ban Quản lý vốn nhà nước tại doanh nghiệp Hồ Sỹ Hùng chủ trì cuộc họp về tiến độ triển khai một số dự án trọng điểm, công tác cung ứng điện năm 2024 của NMTĐ Trị An.

Phát biểu tại buổi làm việc, Phó Chủ tịch Ủy ban Hồ Sỹ Hùng ghi nhận, đánh giá cao EVN, EVNPMB3 trong việc triển khai công tác chuẩn bị đầu tư, thu xếp vốn, xúc tiến các công việc liên quan để đảm bảo triển khai các dự án.

Để đẩy nhanh việc xây dựng, đưa vào vận hành các dự án điện, Phó Chủ tịch Ủy ban Hồ Sỹ Hùng yêu cầu Ban Quản lý dự án Điện 3 cần tiếp tục tập trung triển khai công việc để đủ điều kiện triển khai dự án, thiết kế kỹ thuật, làm tốt giải phóng mặt bằng, tái định cư, công tác môi trường…

Liên quan đến điều kiện nguồn vốn, EVN thu xếp đủ nguồn vốn ban đầu cho triển khai các dự án. Trong bối cảnh tài chính hiện nay của EVN, ông Hồ Sỹ Hùng cho biết, Ủy ban rất quan tâm việc đảm bảo vốn cho các dự án. Lãnh đạo Ủy ban giao các Vụ phối hợp, hỗ trợ EVN trong việc rà soát, tìm thêm nguồn vốn phù hợp cho các dự án điện.

Quang Phú
